30 июля 2025
7 фото

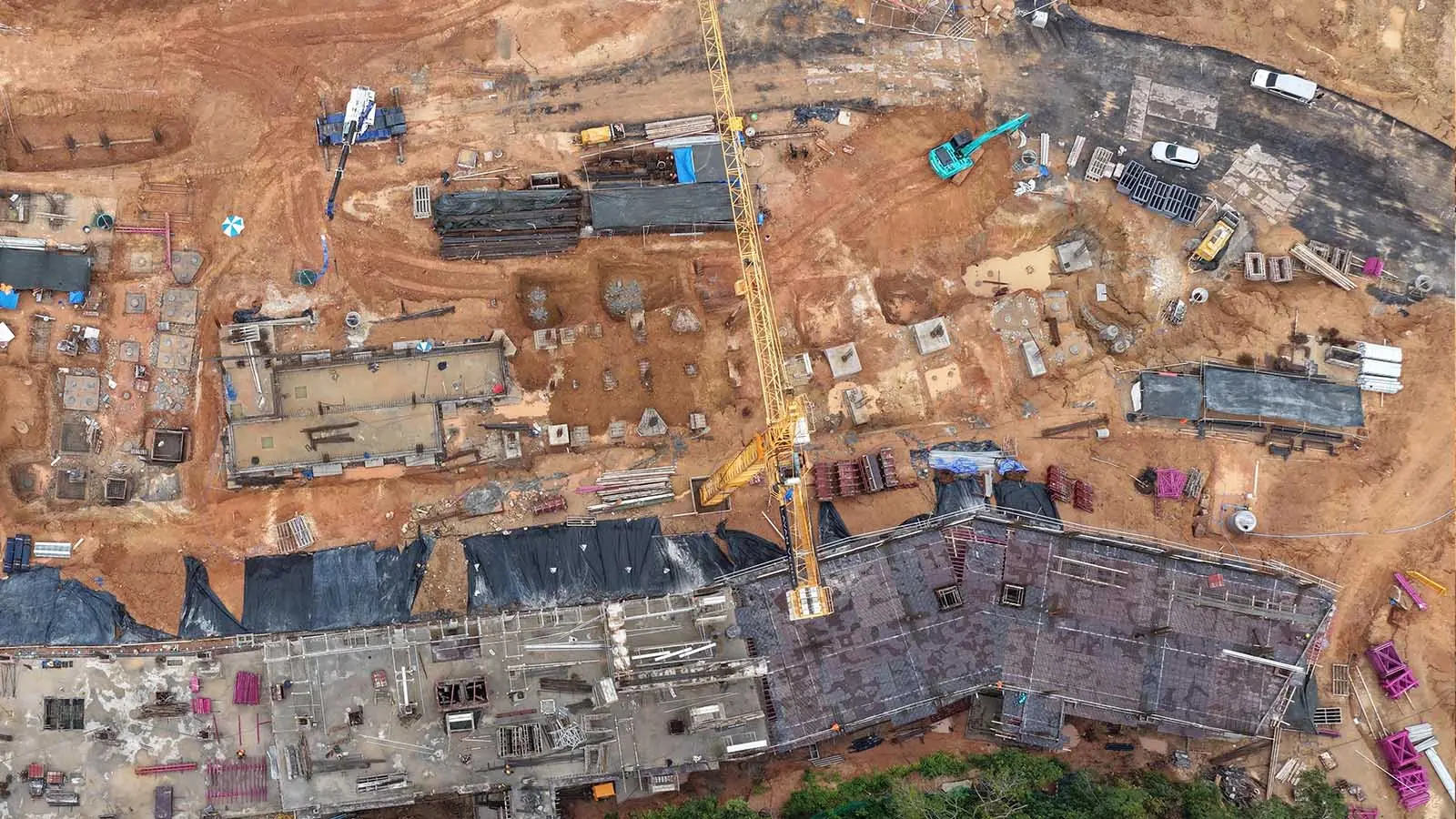

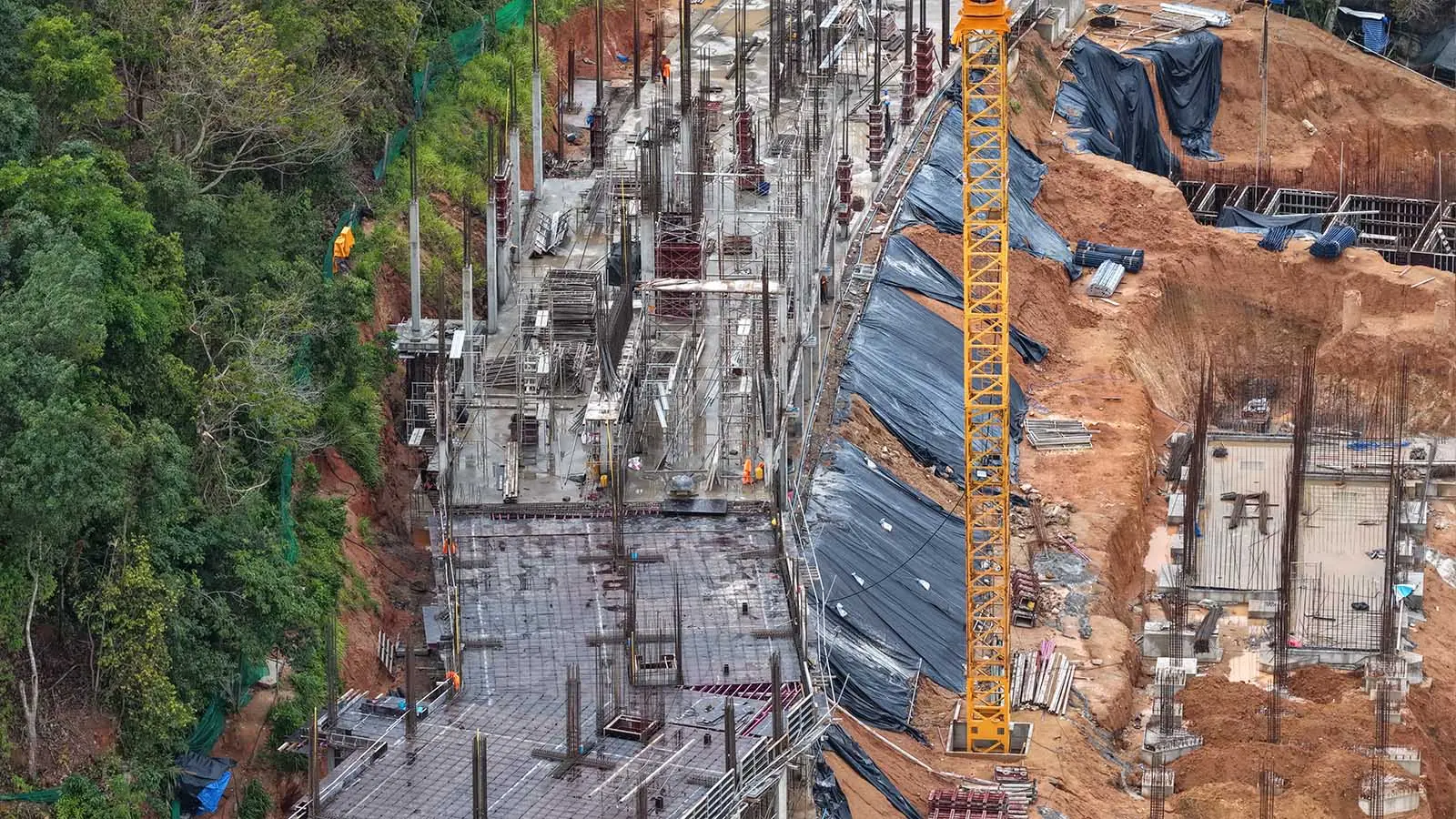

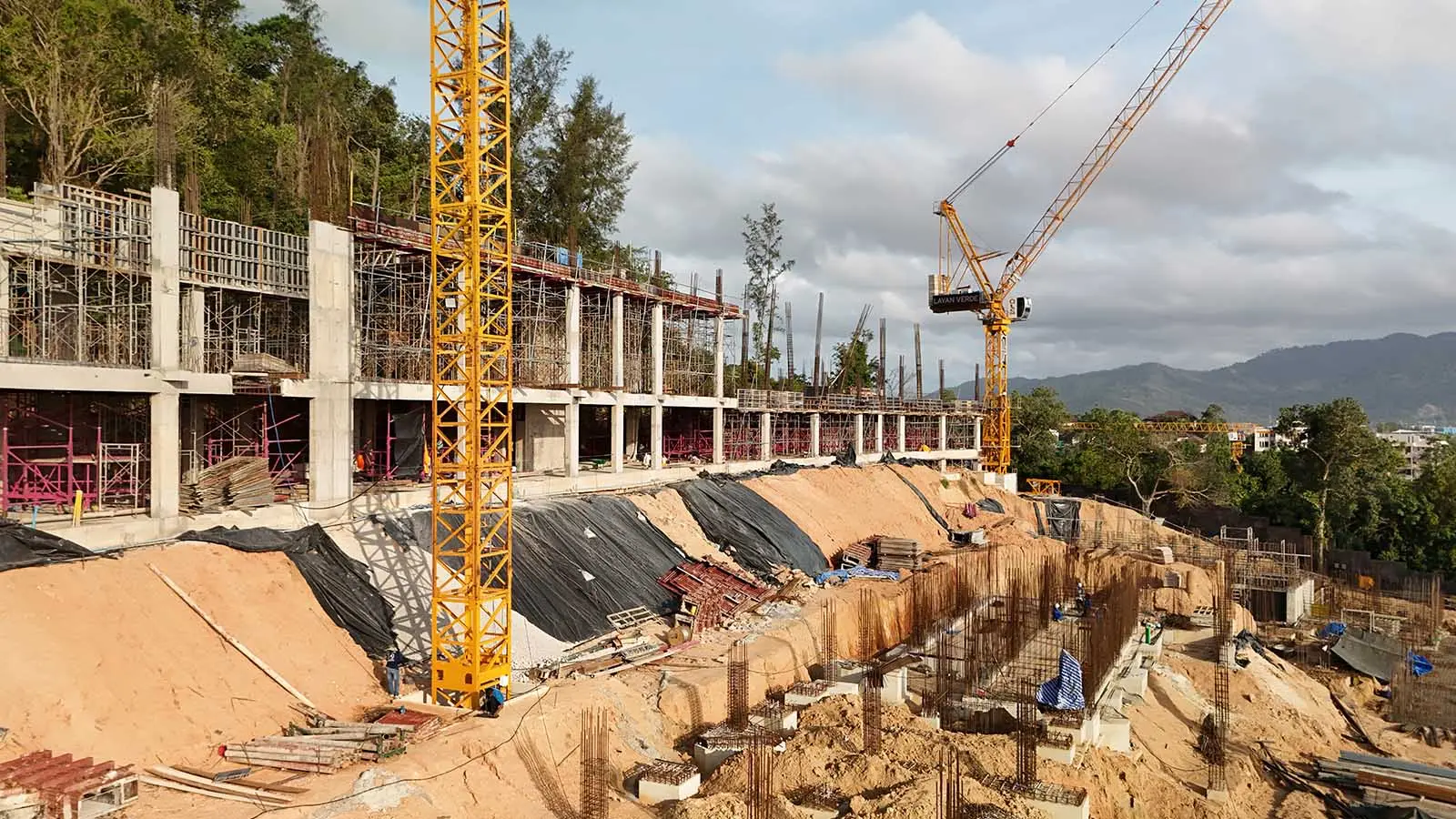

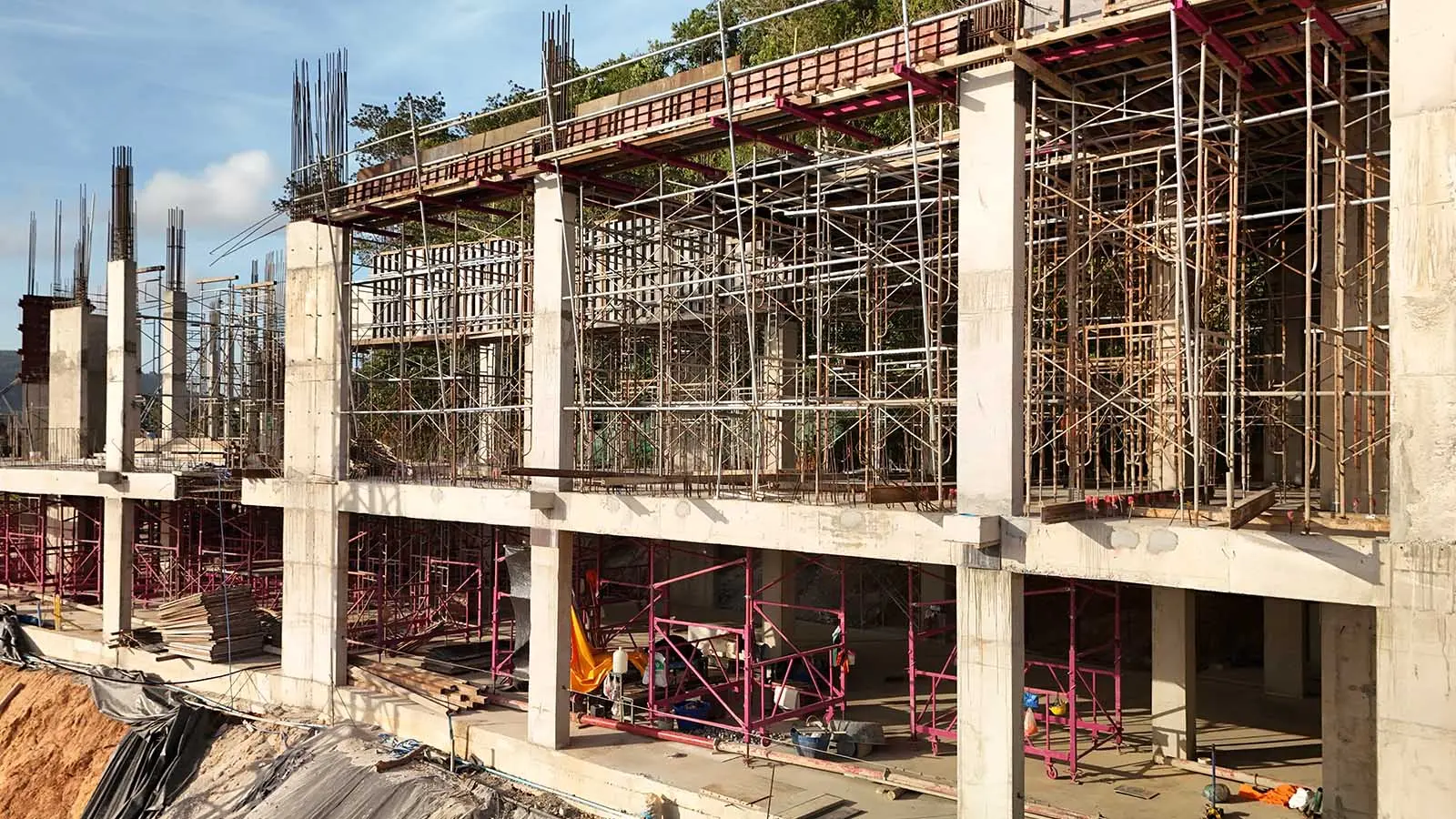

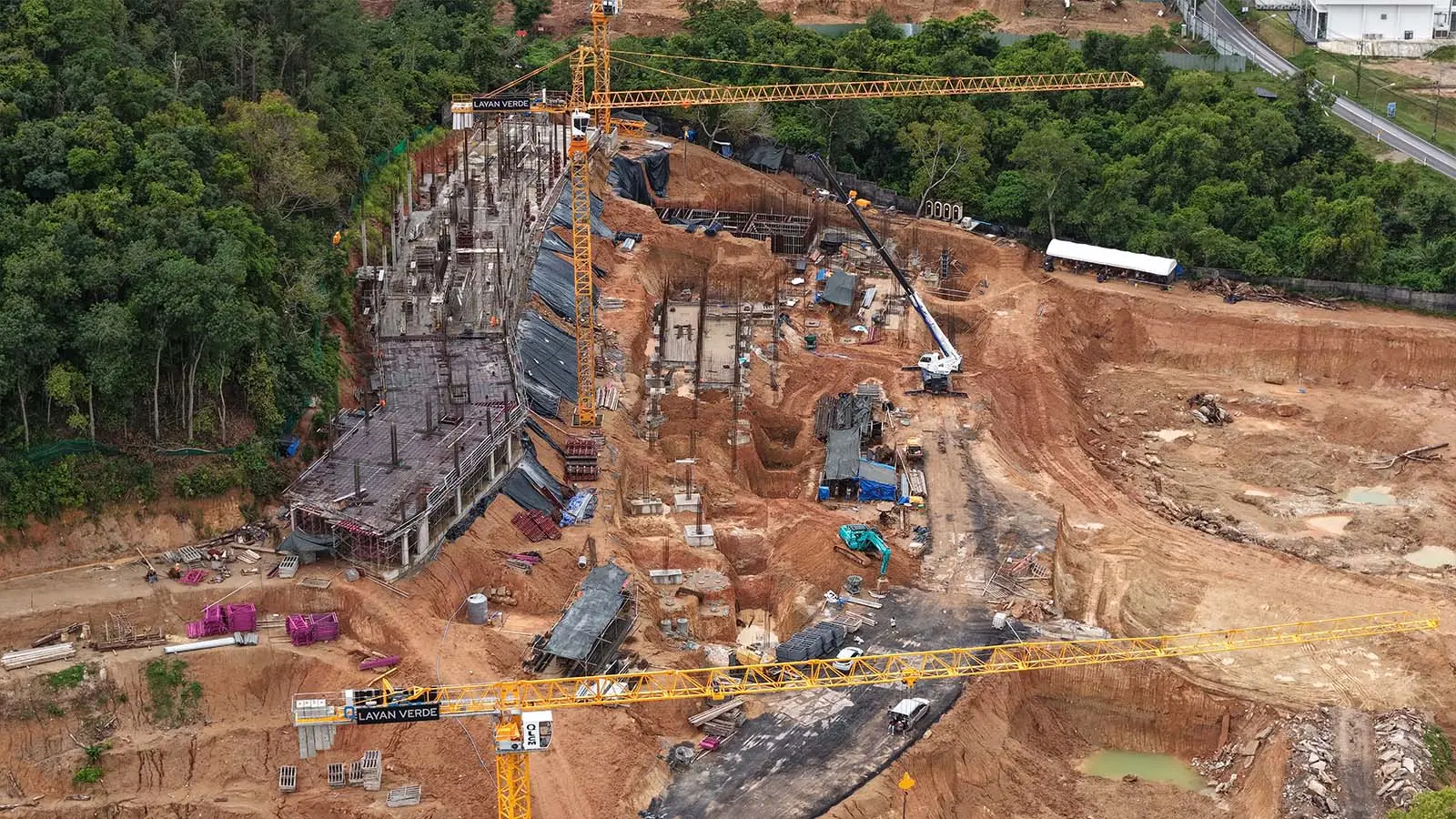

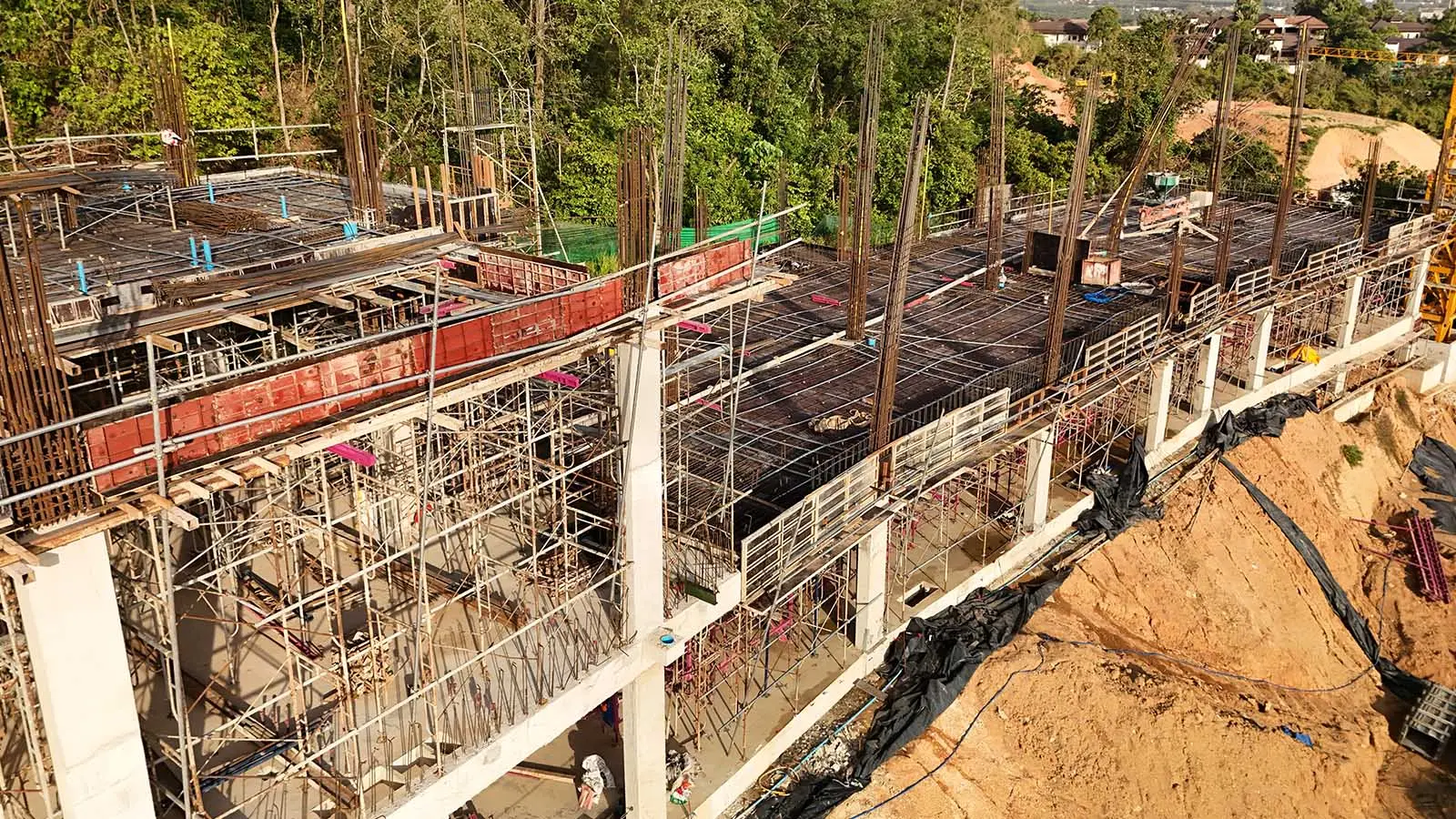

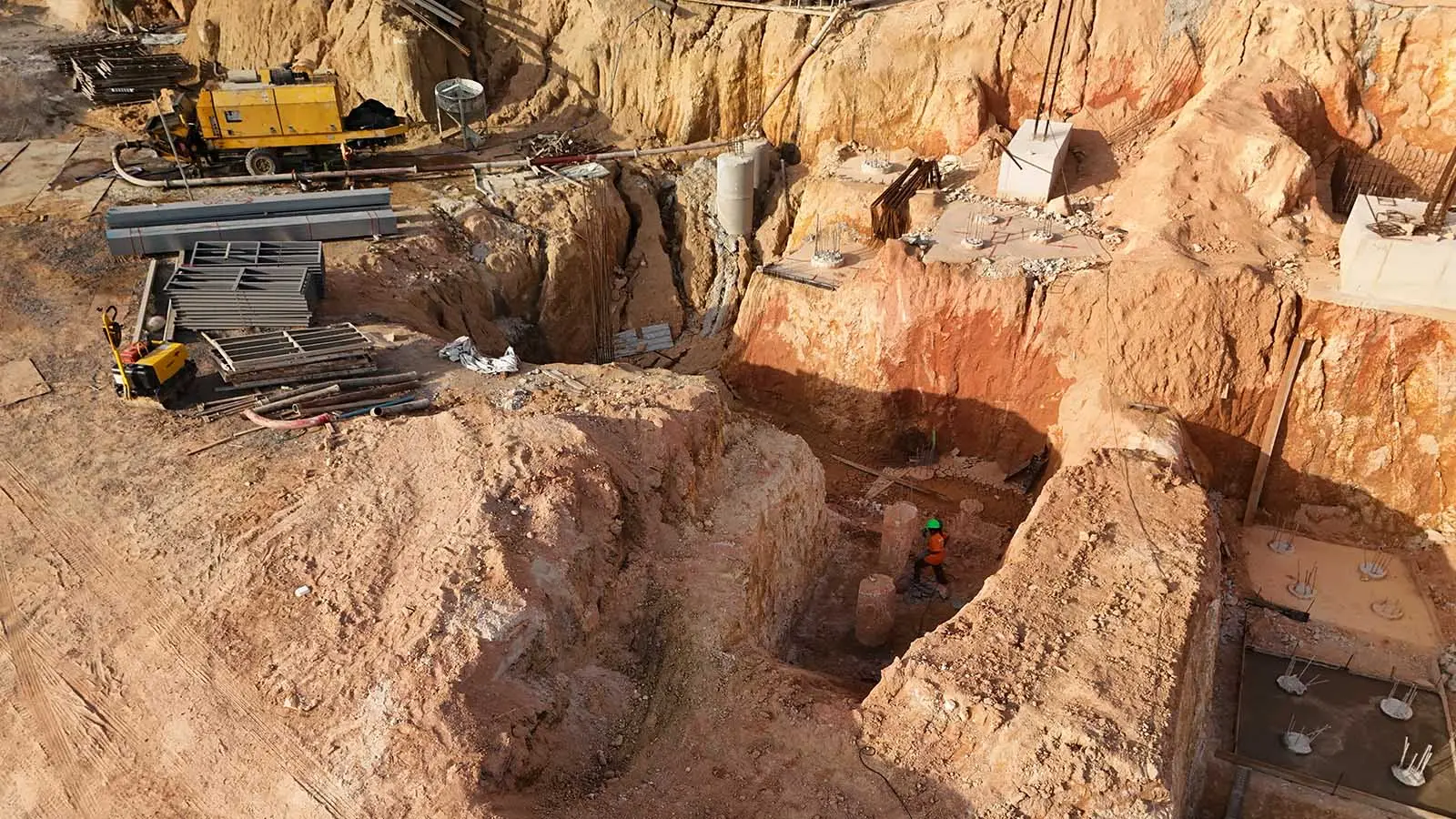

На сегодняшний день объём залитого конструкционного бетона составляет 2 716 м³. В здании A5 продолжается установка колонн второго этажа в зоне 1, завершена заливка бетона третьего этажа в зоне 2, а в зоне 3 монтируется плита перекрытия второго этажа под систему последующего натяжения. Работы по фундаментам и конструкциям водных резервуаров ведутся параллельно на зданиях A2.1 и A2.2. В A3.1 продолжается обрезка свай и устройство фундамента. В зоне BM2 начаты буровые работы.
