21 августа 2025
5 фото

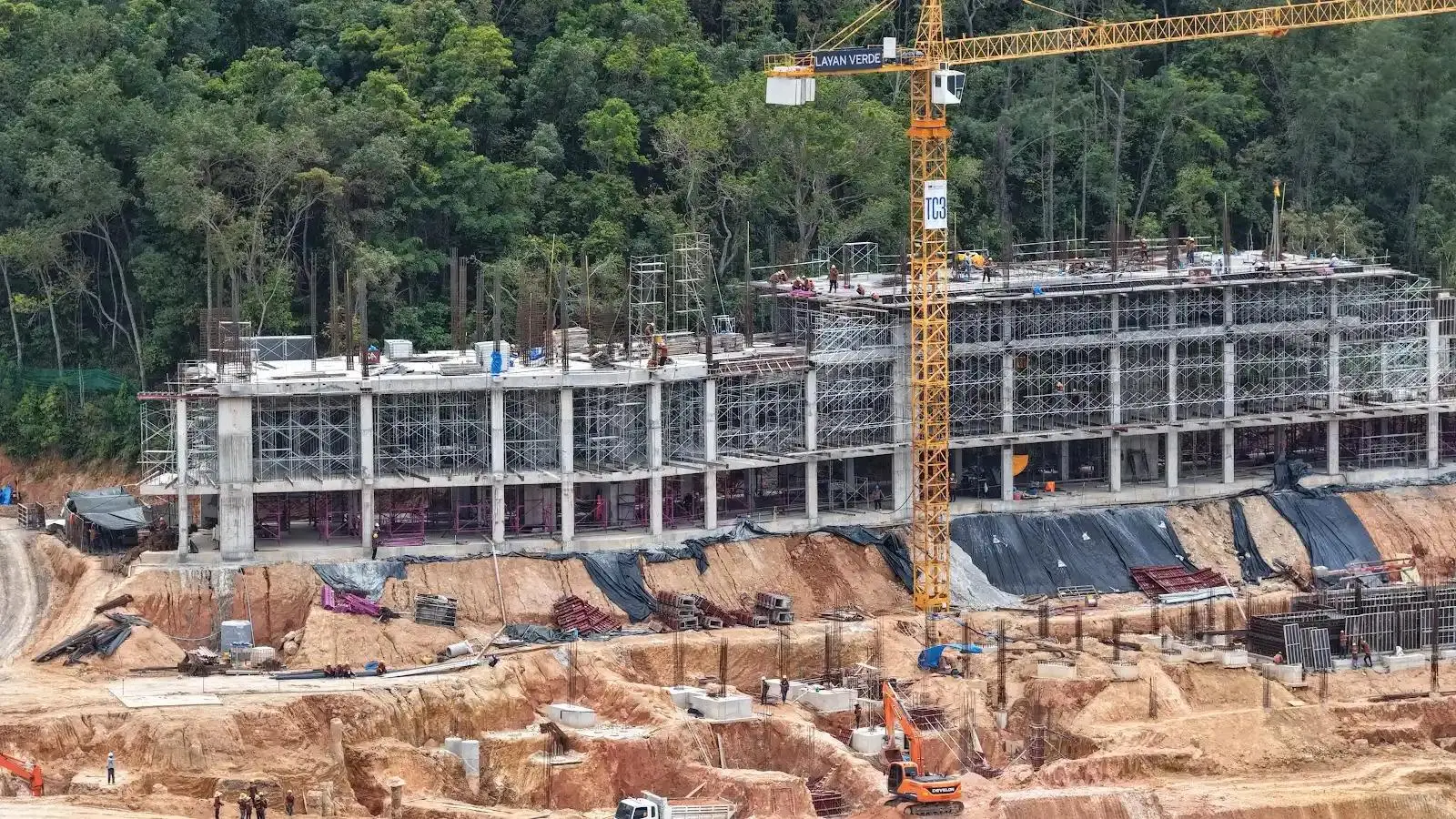

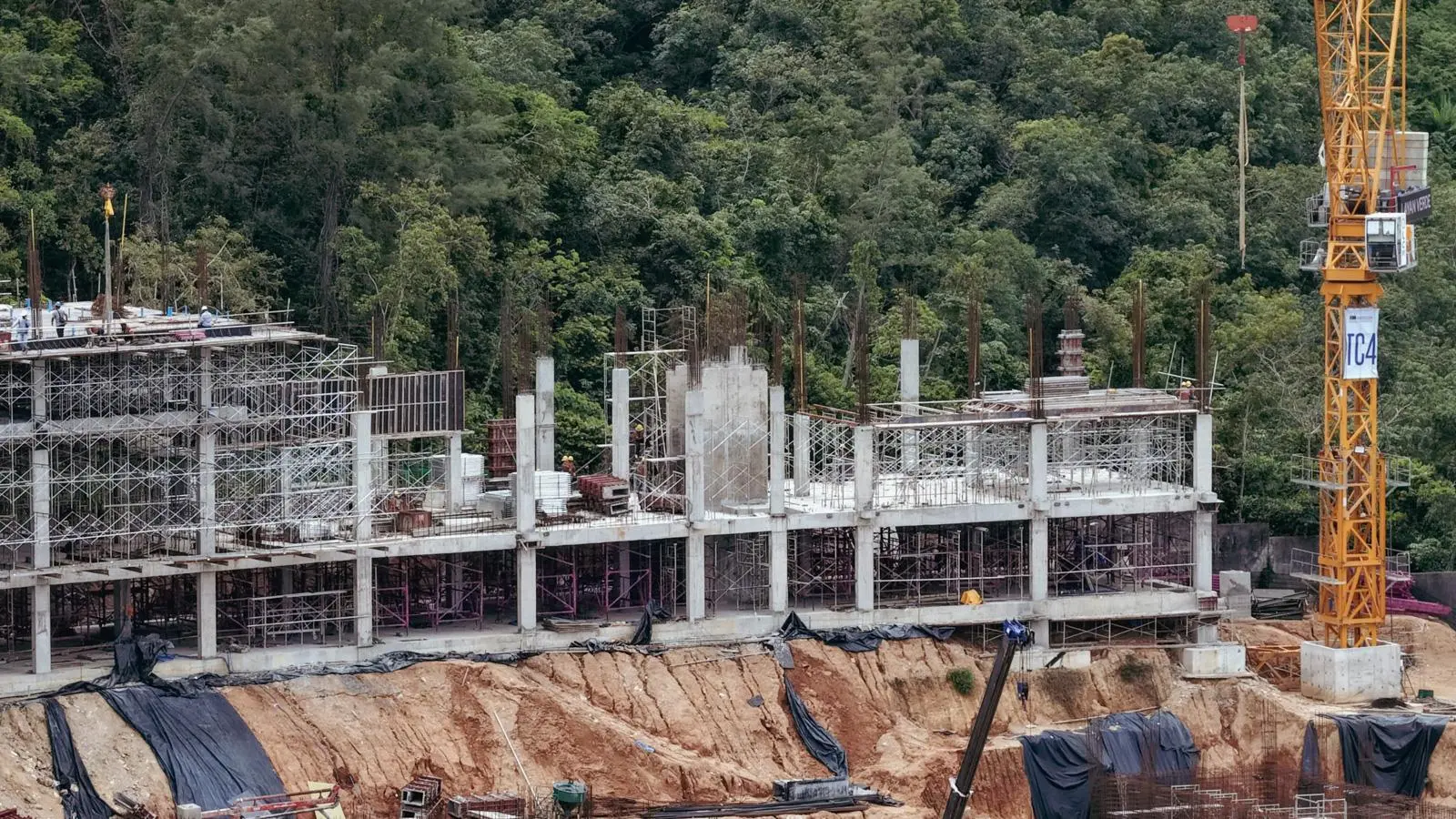

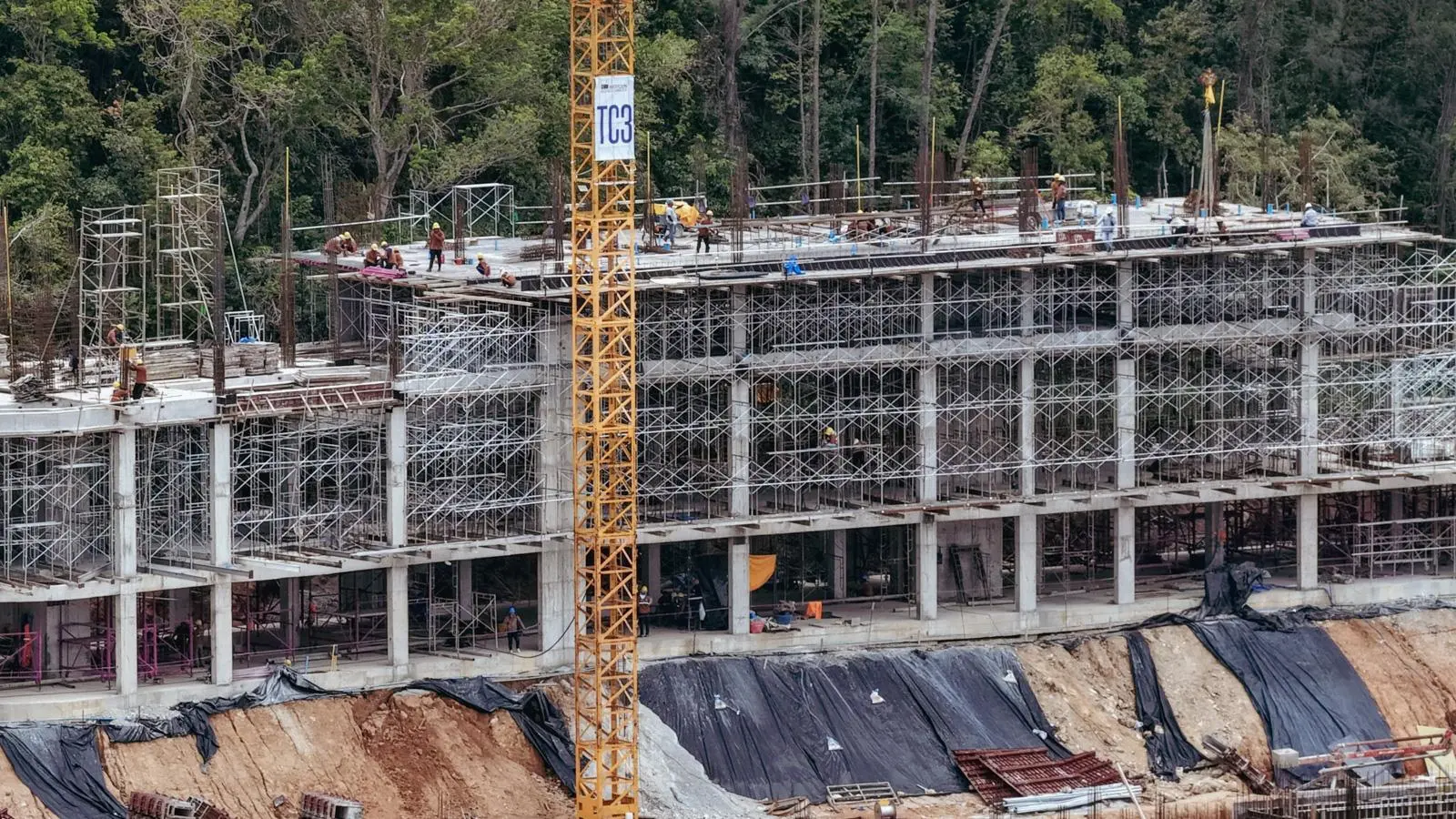

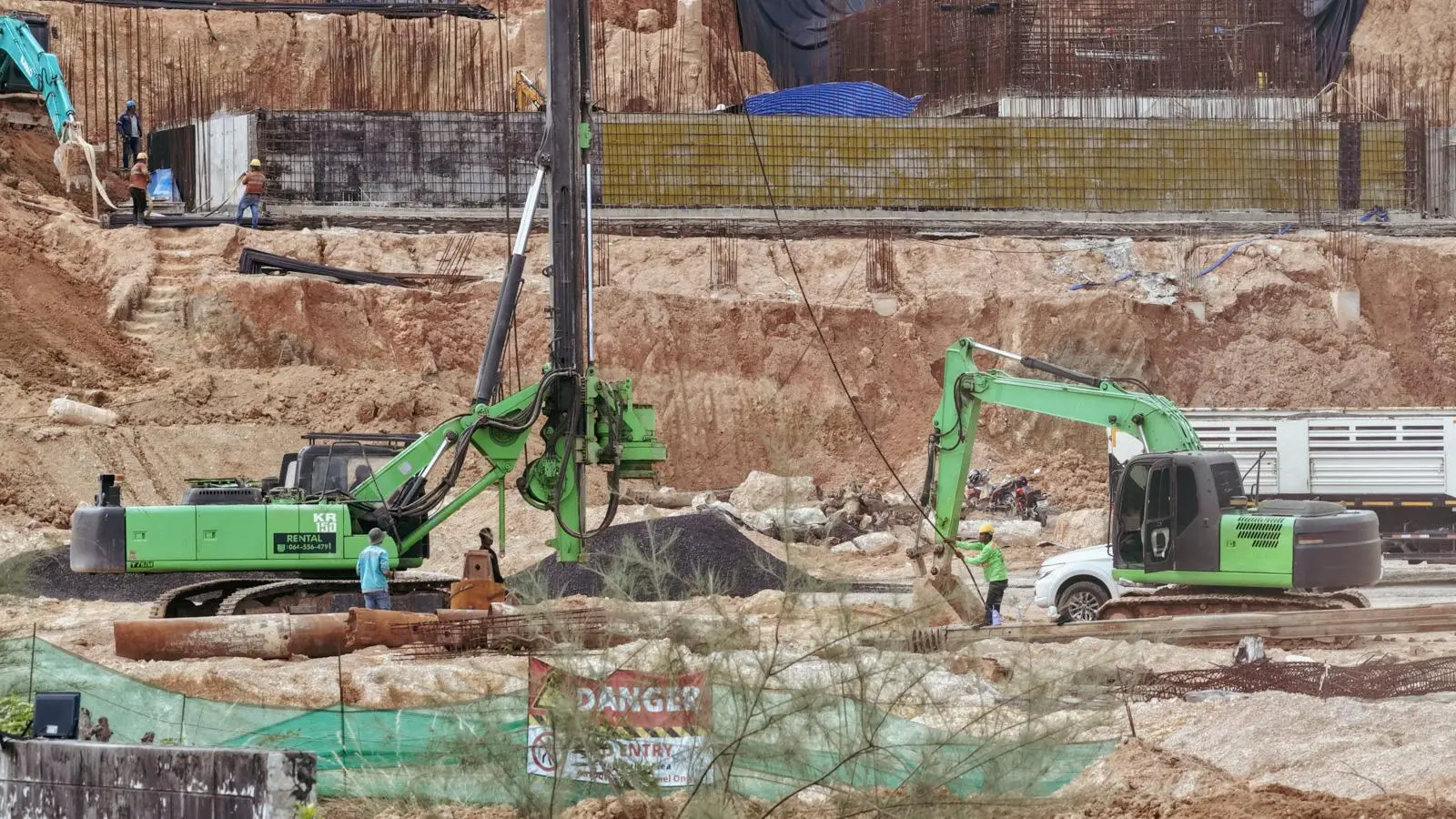

На прошлой неделе была залита первая свая фазы 2, а уже на этой неделе продолжается бурение и установка новых свай здания B8. В здании A5 залит бетон на 4-м этаже в зоне 2, в зоне 3 в процессе устройство опалубки для 3-го этажа. Работы по фундаментам и конструкциям водных резервуаров ведутся параллельно на зданиях A2.1 и A2.2. В A3.1 продолжается обрезка свай и устройство фундамента. Продолжается устройство общественного дренажа. Всего залито бетона: 3 051 м³.
