17 июля 2025
4 фото

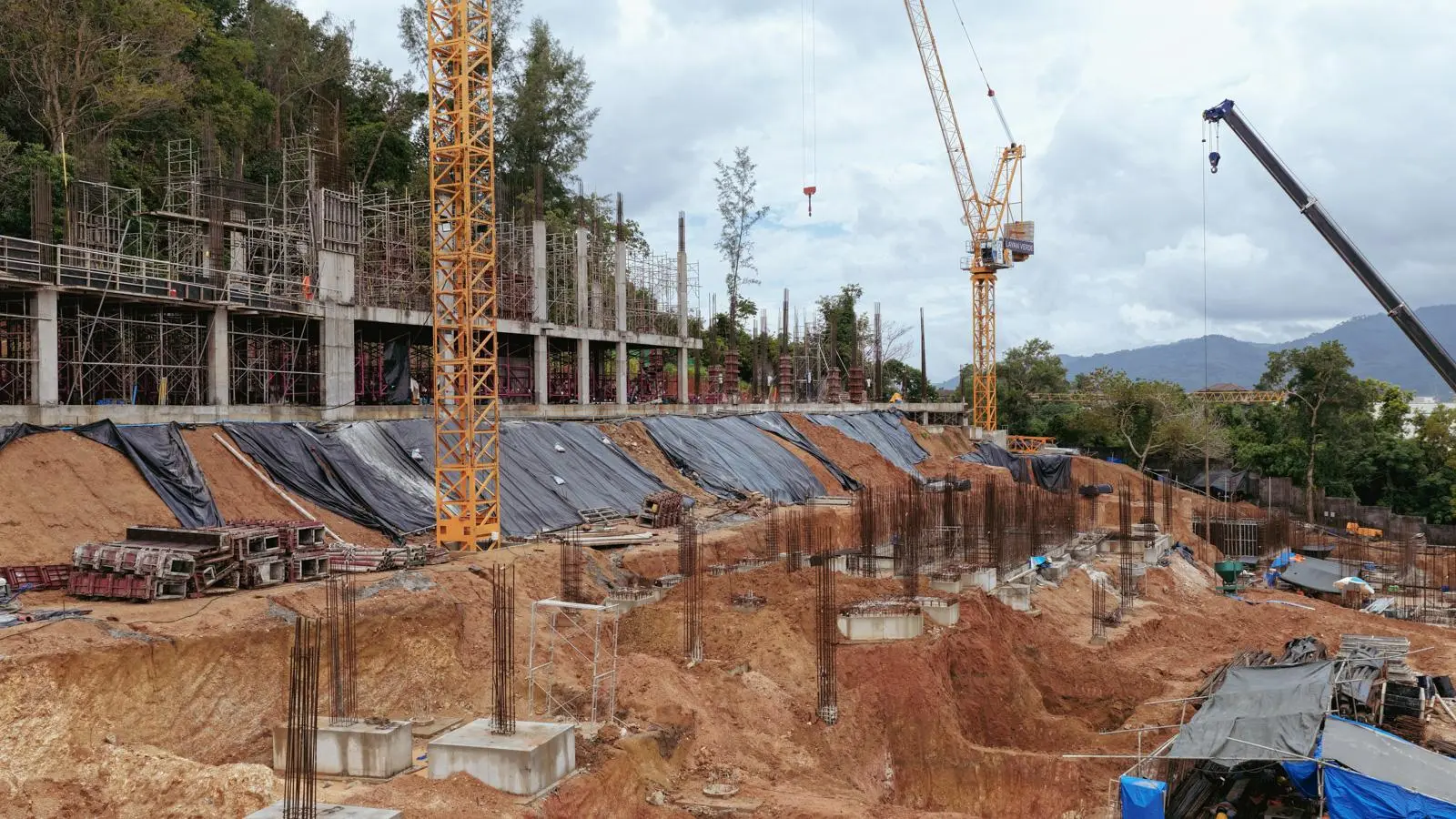

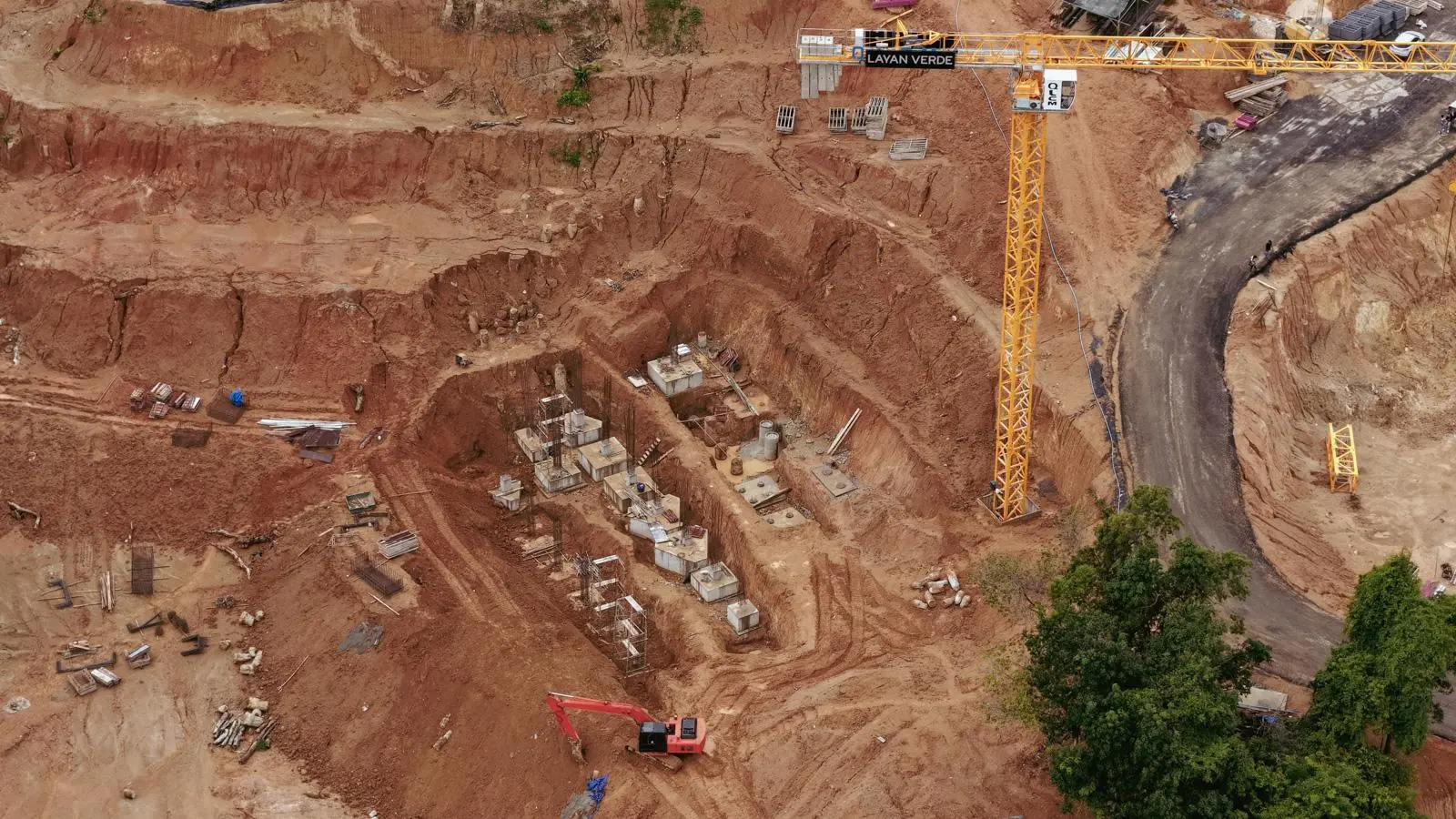

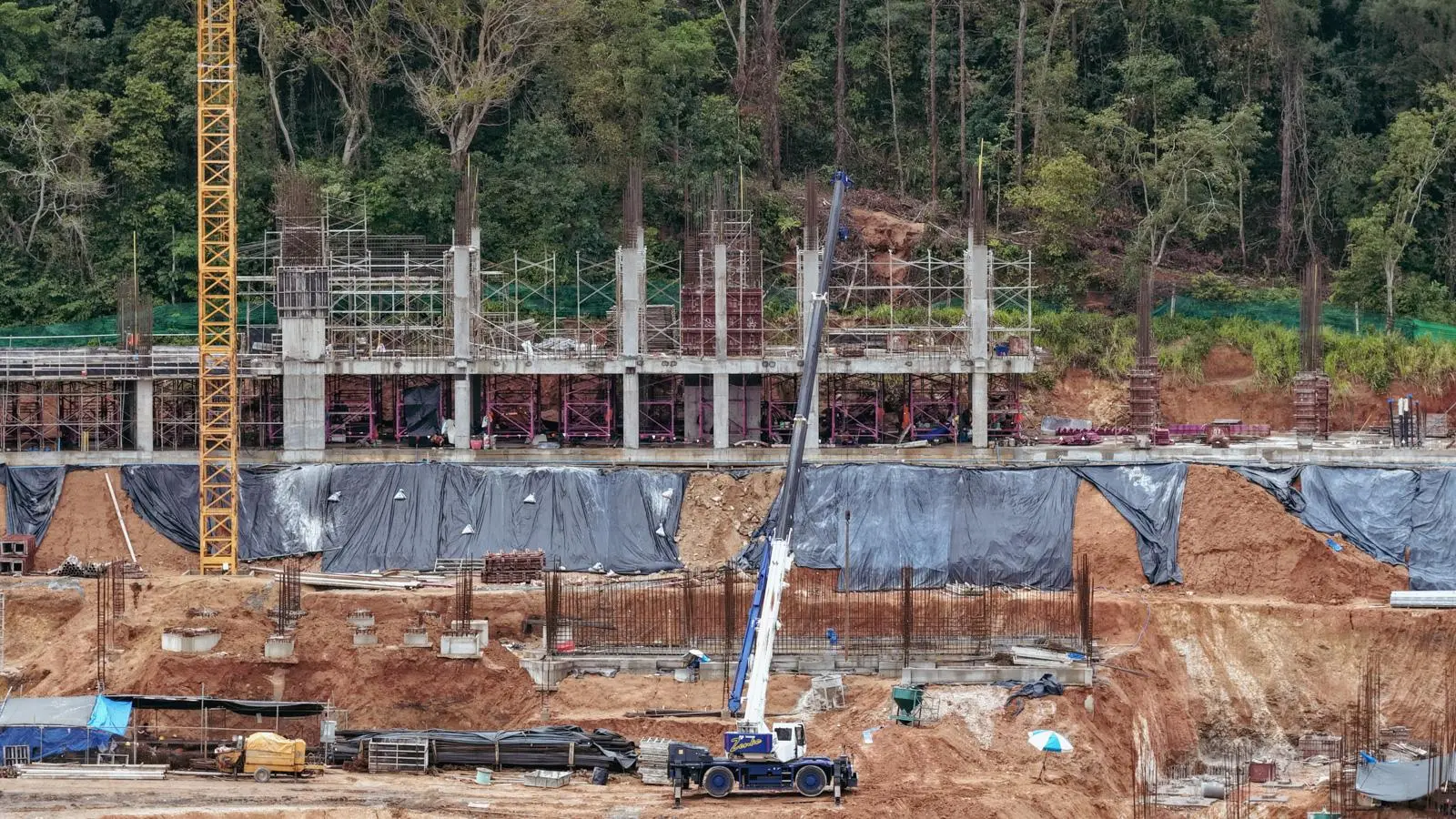

К настоящему моменту мы вывезли впечатляющие 188 620 м³ грунта и залили 2 226 м³ бетона. Значительный прогресс достигнут по зданию A5: в зоне 1 продолжается установка опалубки и армирования для 2-го этажа; в зоне 2 ведутся работы по установке опалубки для 3-го этажа; в зоне 3 залита бетонная плита 1-го этажа, начата установка колонн. Продолжаются работы по фундаментам и конструкциям резервуаров для воды как для здания A2.1, так и для здания A2.2. В здании A3.1 ведутся работы по обрезке свай и устройству фундамента. Продолжается выемка грунта у зданий BM1, BM2.
