Ход строительства
Прогресс в видео

2 мая 2025

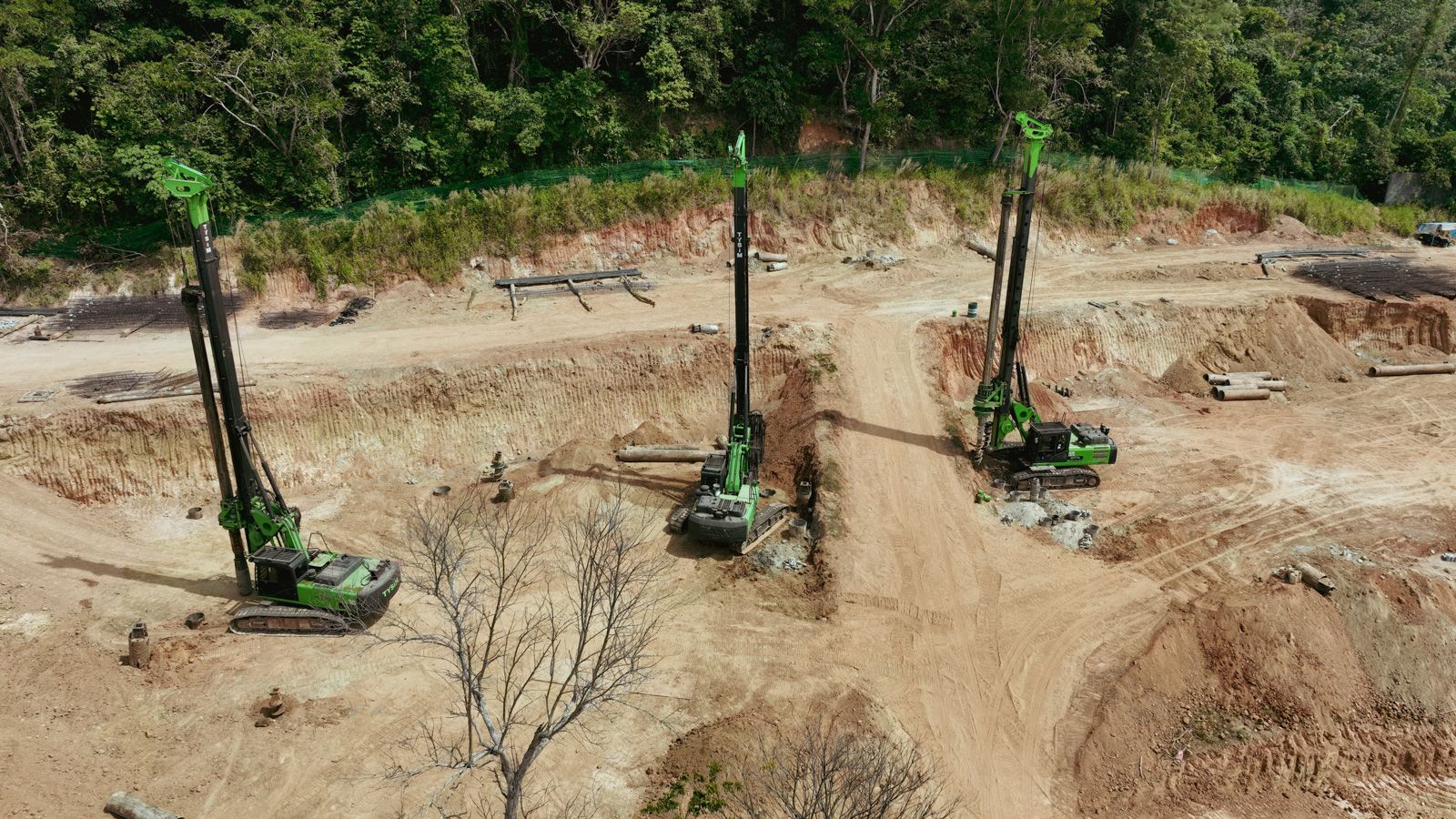

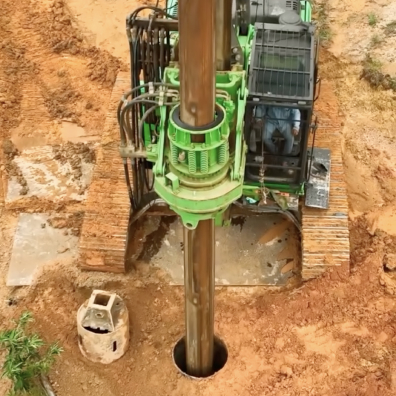

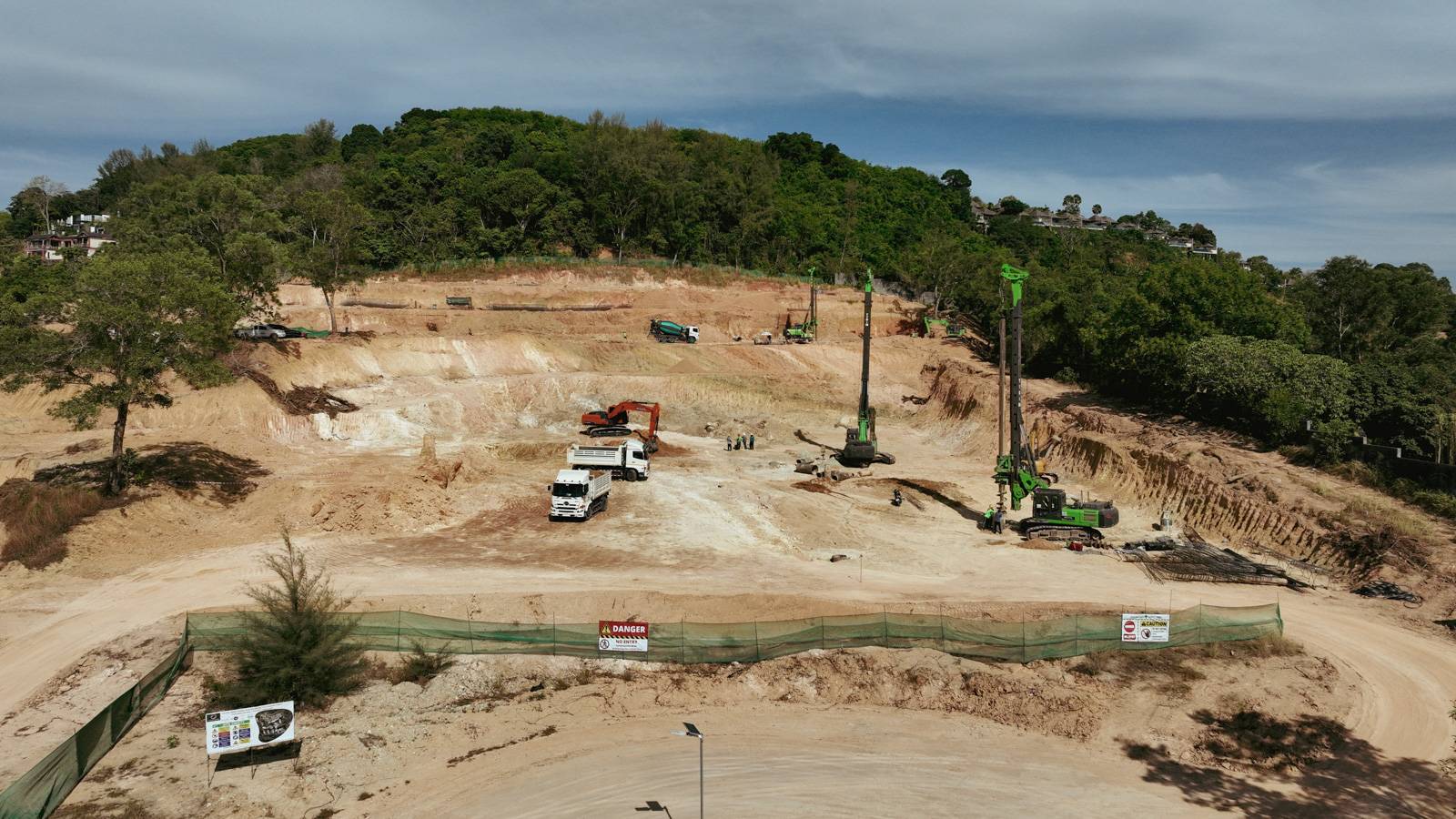

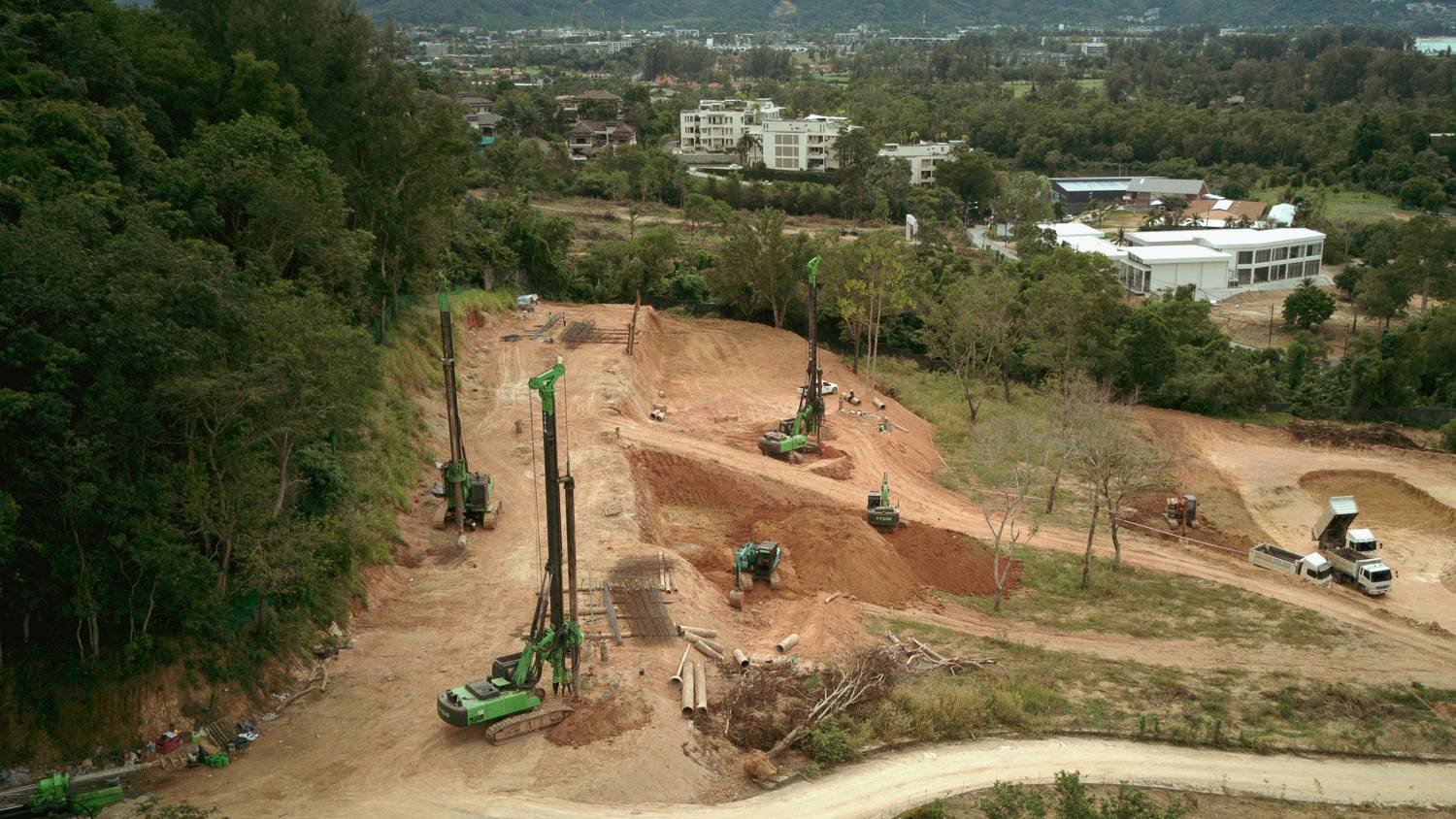

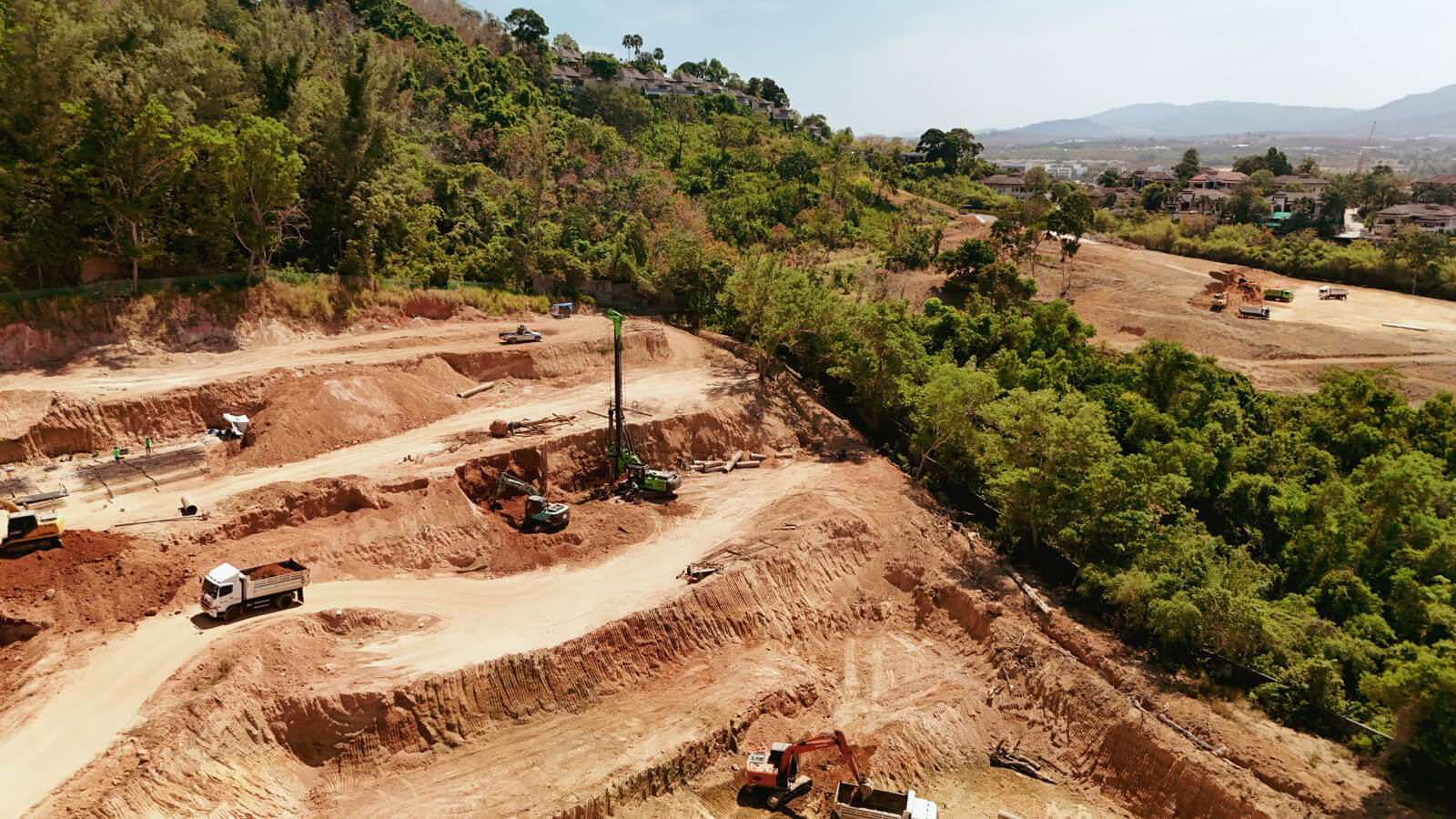

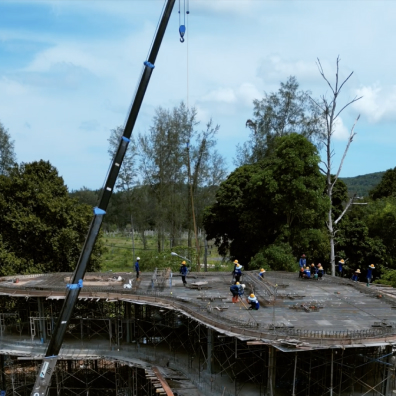

Подводим итоги прошедшего месяца. В апреле мы завершили установку 1 386 свай. За этот период было вывезено 149 100 м³ грунта. Совместно с подрядчиком Westcon продолжаем работы по заливке фундамента здания А5.
Подробнее

6 апреля 2025

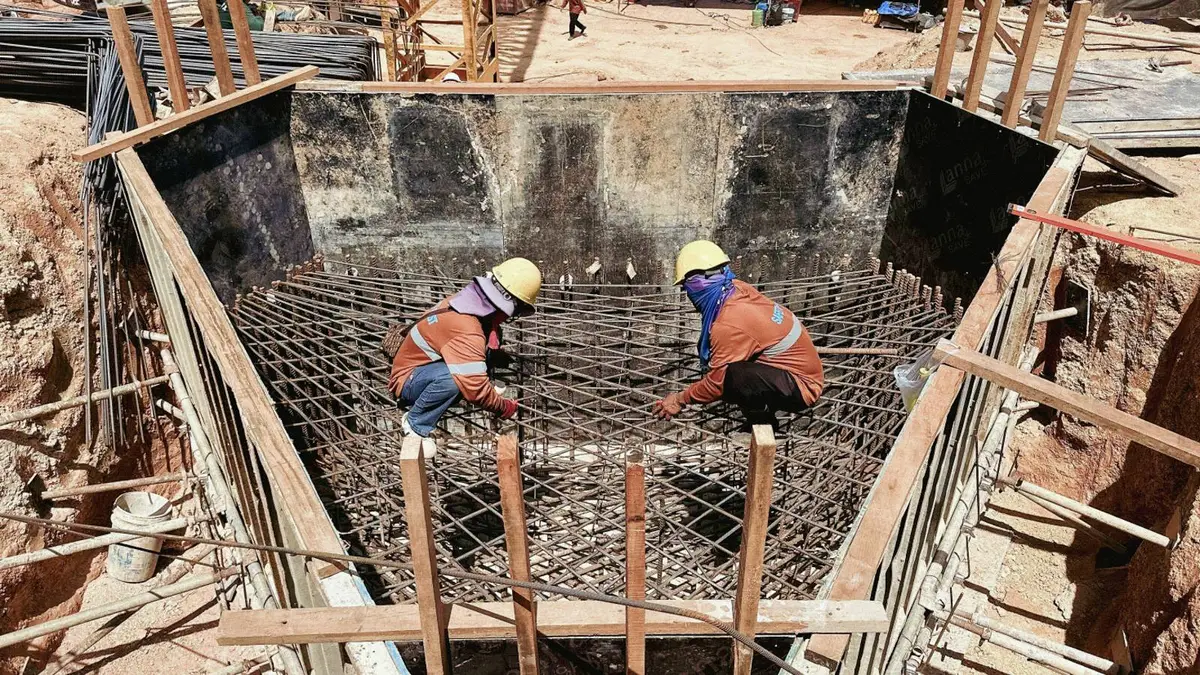

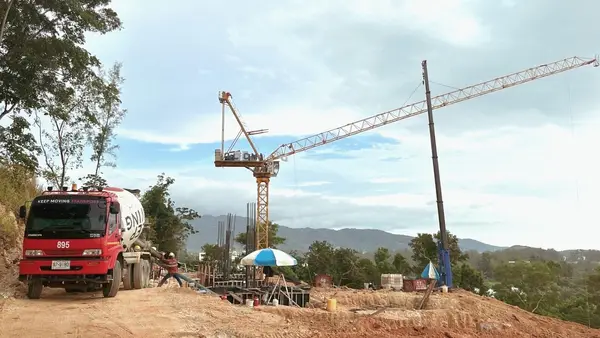

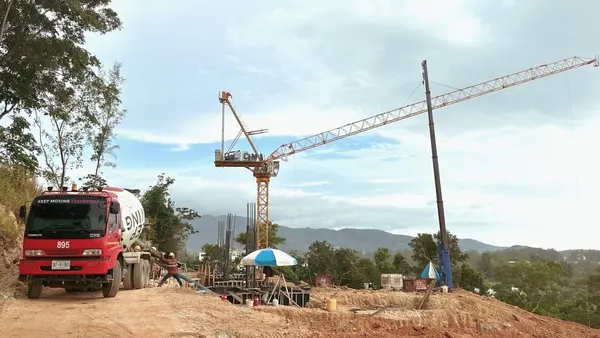

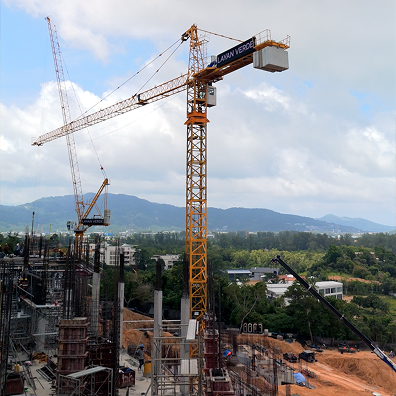

В марте мы завершили вывоз 124 780 м³ грунта и установили 1 282 сваи. Чтобы защитить строительную площадку в сезон дождей, смонтирована временная дренажная система. Для бесперебойного снабжения объекта электроэнергией подключены временные трансформаторы. Подрядчик конструктивных работ Westcon уже приступил к строительству: начаты работы над фундаментом здания A5, установлен башенный кран ТС4 и выполнена первая заливка ростверка.
Подробнее

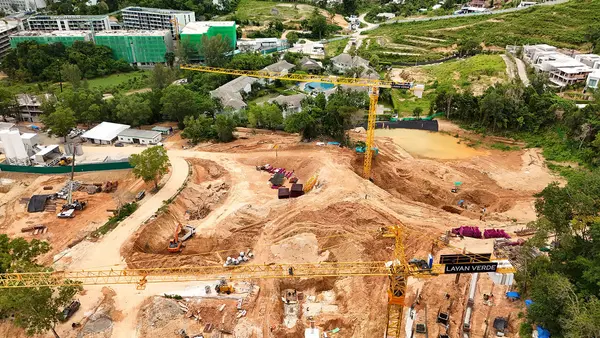

20 марта 2025

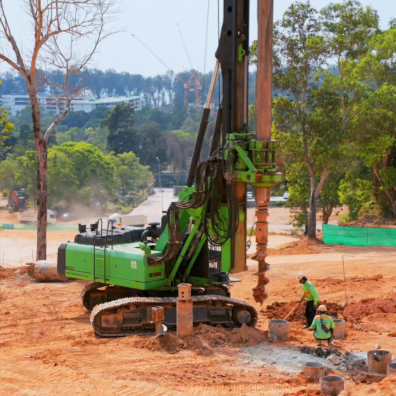

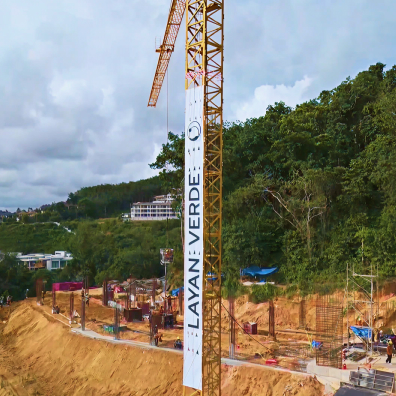

Установлено 1234 сваи. Продолжаются работы по экскавации грунта, всего вывезено 111 320 м³ грунта. Завершен тендер на конструктивные работы для проекта Layan Verde. Победителем стала компания Westcon – надежный подрядчик с успешным опытом реализации крупных проектов на Пхукете.
Подробнее

3 марта 2025

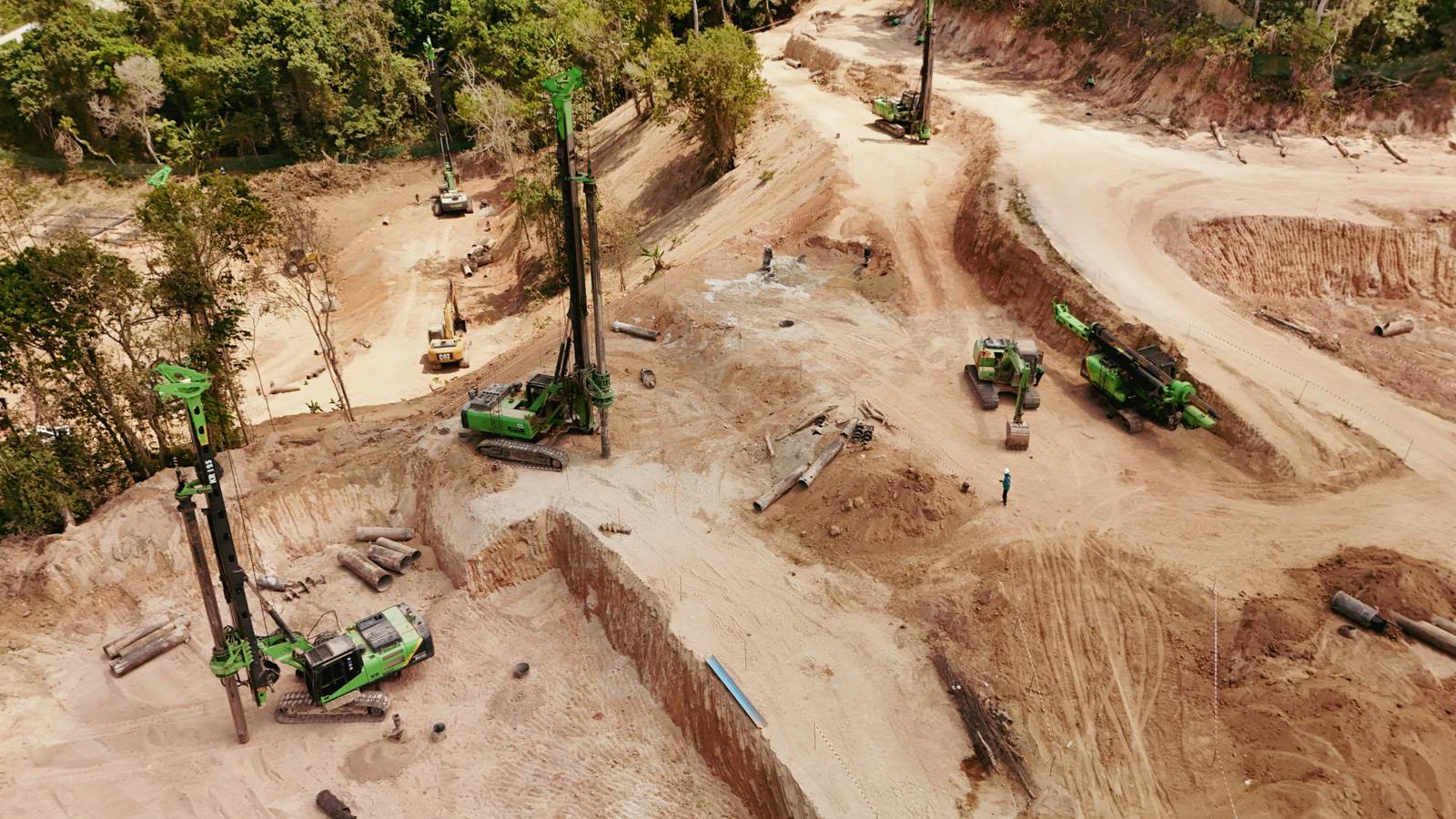

Подводим итоги февраля 2025. На площадке ведутся активные строительные работы: 87 510 м³ грунта уже вывезено, 1 080 свай установлено. Работы по установке свай здания A5 завершены на 100%, а здания A4 – на 91%. Также мы получили официальное разрешение на строительство всех фаз.
Подробнее

20 февраля 2025

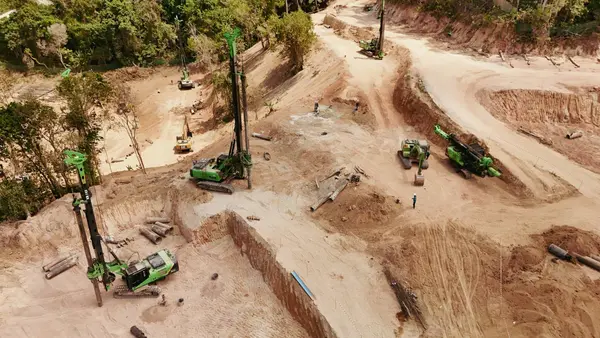

Выполнили 41% свайных работ, всего установлено 909 свай. Установка свай здания A5 завершена на 100%. Выполнено 20% от общего объема экскавации, вывезено 74 480 м³ грунта. В фазе 1A экскавация грунта завершена на 95%.
Подробнее

3 февраля 2025
Подводим итоги января 2025. На строительной площадке кипит работа: 52 944 м³ грунта уже вывезено, 656 свай установлено. Также мы получили официальное разрешение на строительство 1A, 1B, 2 и 4A.
Подробнее

17 января 2025

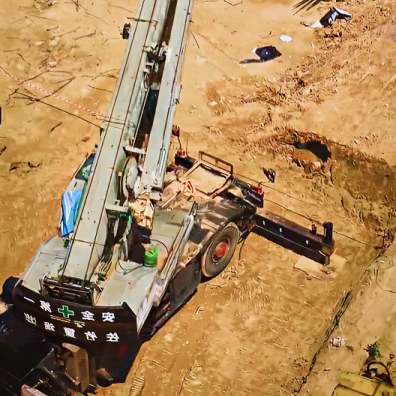

По свайным работам завершено 38% первого этапа. Установка свай здания A5 завершена на 98%. Всего установлено 453 сваи. Выполнено 46% от общего объема по экскавации грунта, что составляет 33794м³.
Подробнее

27 декабря 2024
За декабрь установлено 284 сваи и вывезено 18464м³ грунта. На строительной площадке работают 4 буровые установки и 5 самосвалов. Продолжается расчистка площадки для предстоящих строительных работ, проводятся работы над дренажной системой и вертикальной планировкой.
Подробнее

3 декабря 2024
Установлено 50 свай и вывезено 1500м³ грунта. Проведены устройство временных и постоянных дорог, работы по прокладке дренажа, очистка территории для будущих работ и строительство временных сооружений.
Подробнее

16 ноября 2024

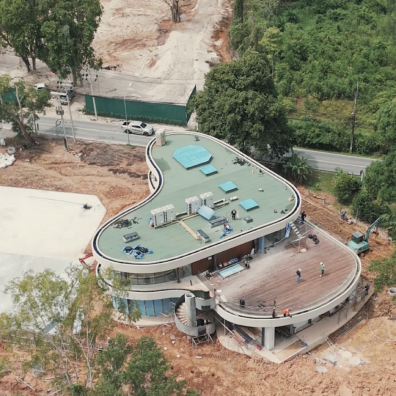

Офис продаж открыл свои двери. Основные строительные работы завершены
Подробнее

12 ноября 2024
В офисе продаж проходят финальные подготовительные работы. На территории вокруг офиса высажены деревья, проводится тестирование оборудования и подготовка помещений.
Подробнее

6 ноября 2024
Продолжаем работу по обустройству офиса продаж. Проводится обустройство открытой террасы: устанавливаем деревянные покрытия, проводим электрику.
Подробнее

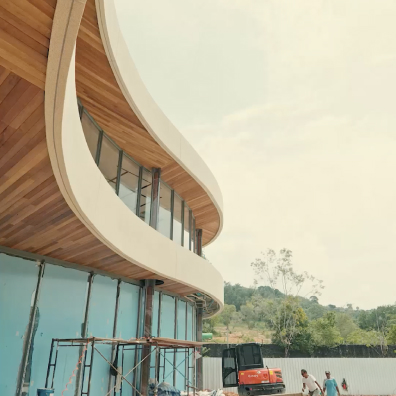

30 октября 2024
Ведутся финальные работы: чистовая отделка, благоустройство прилегающей территории. Проводятся пусконаладочные работы инженерного оборудования.
Подробнее

27 сентября 2024
Продолжаем бурение тестовых свай для второй и третьей очередей
Подробнее

9 июля 2024

Проводим заливку стяжки пола на обоих этажах здания. Продолжаем монтаж внутренних инженерных сетей (вентиляция, кондиционирование, электрические и слаботочные сети), работы по возведению внутренних перегородок.
Подробнее
