27 июня 2025
5 фото

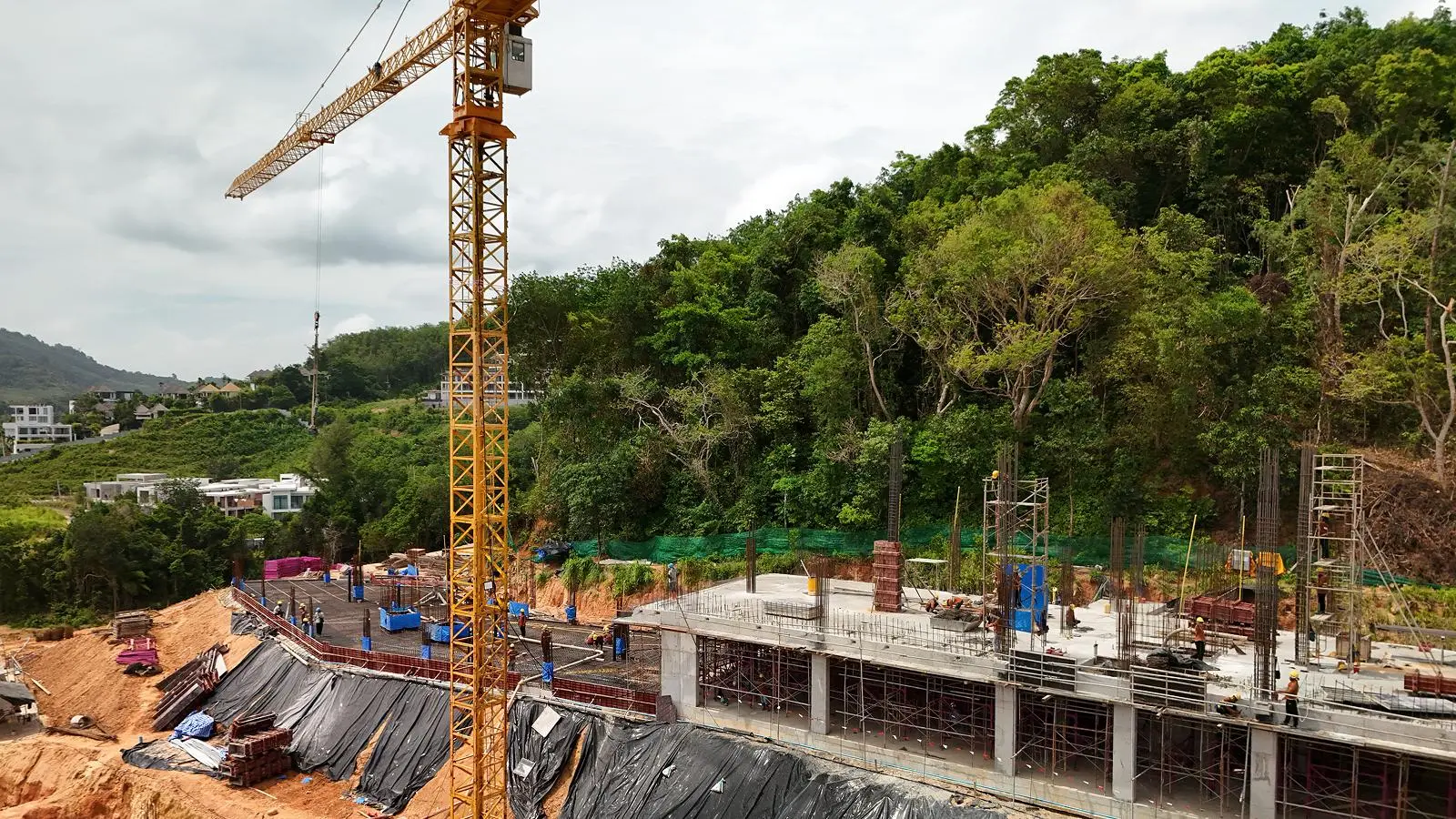

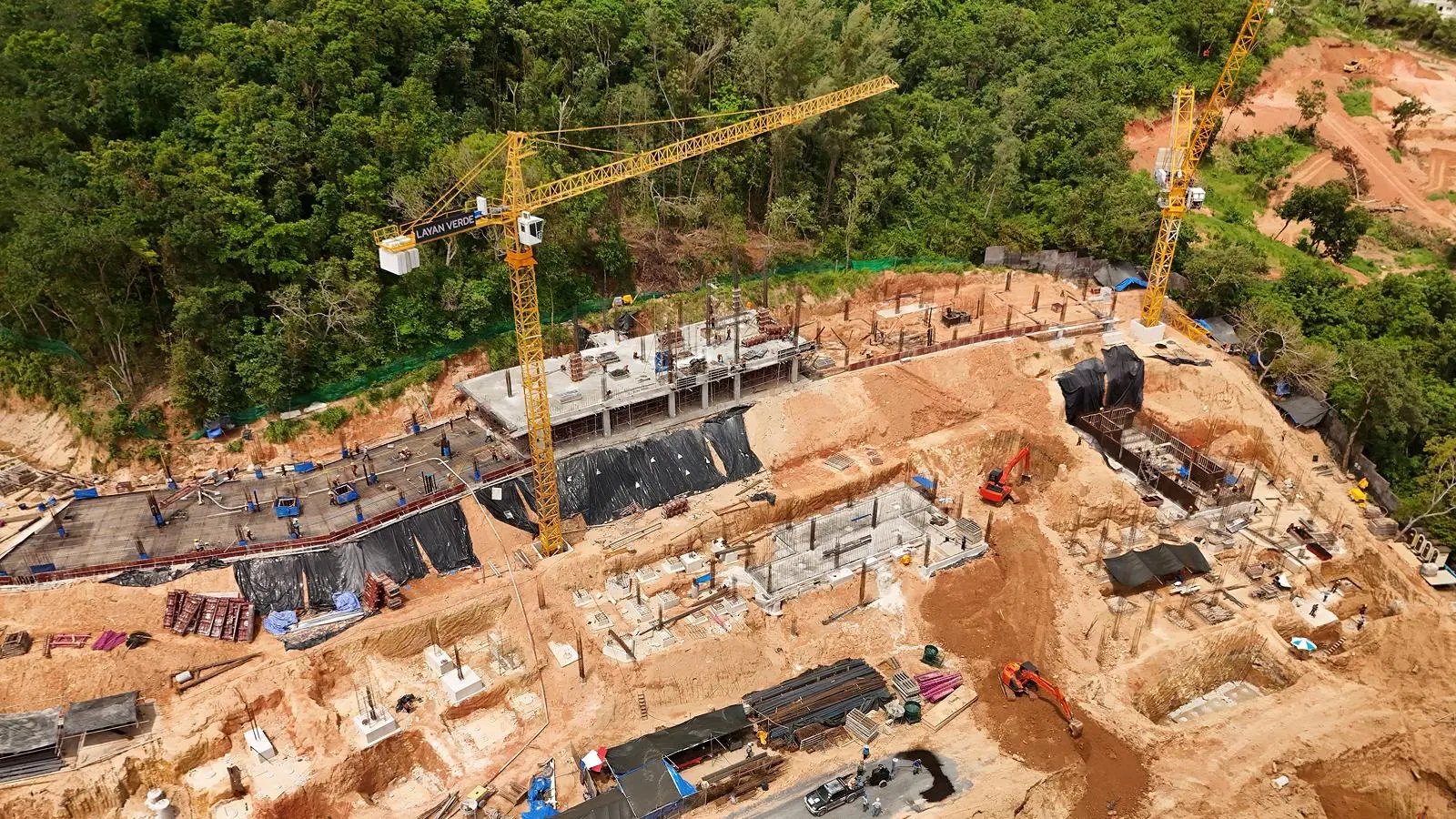

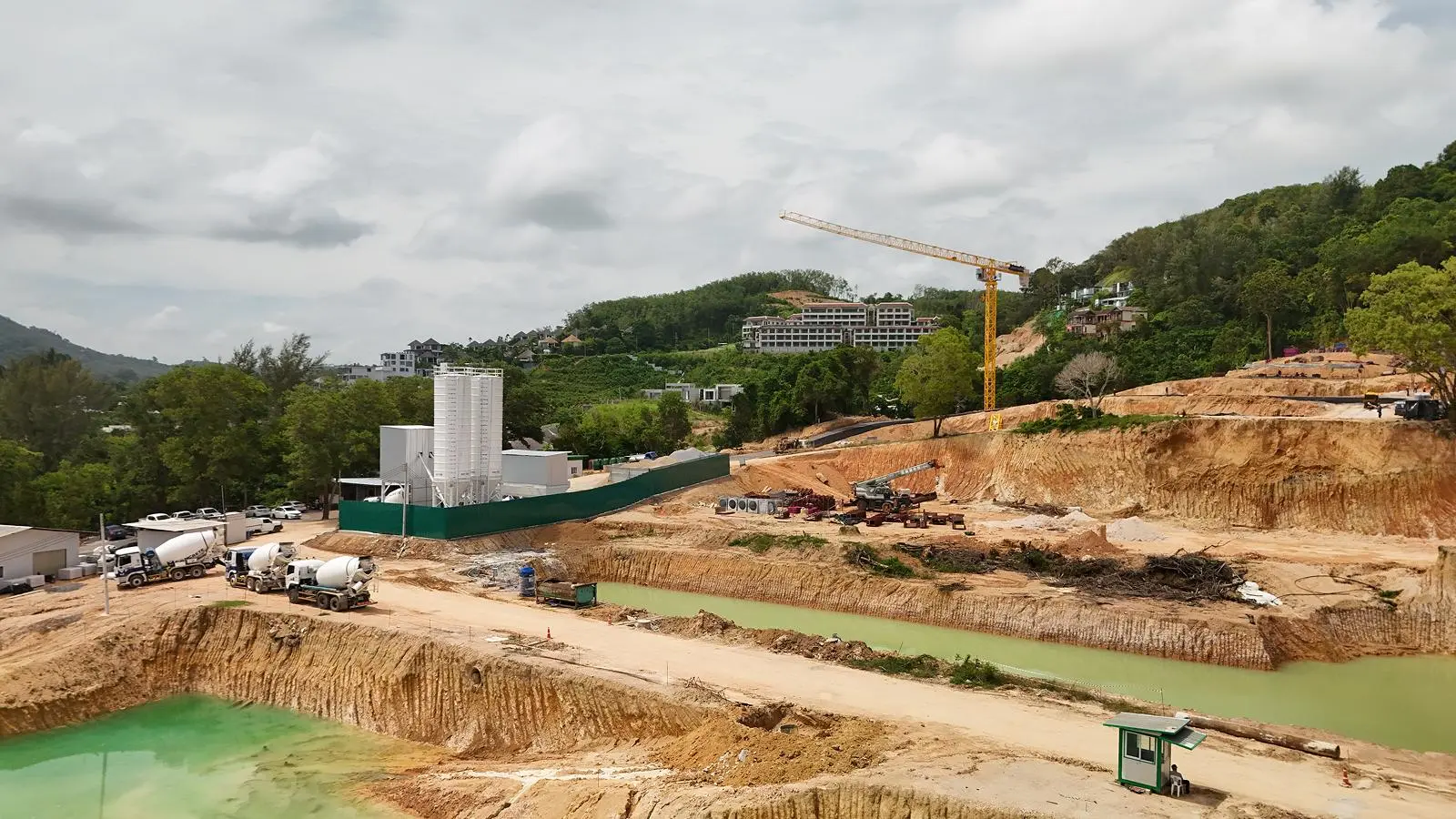

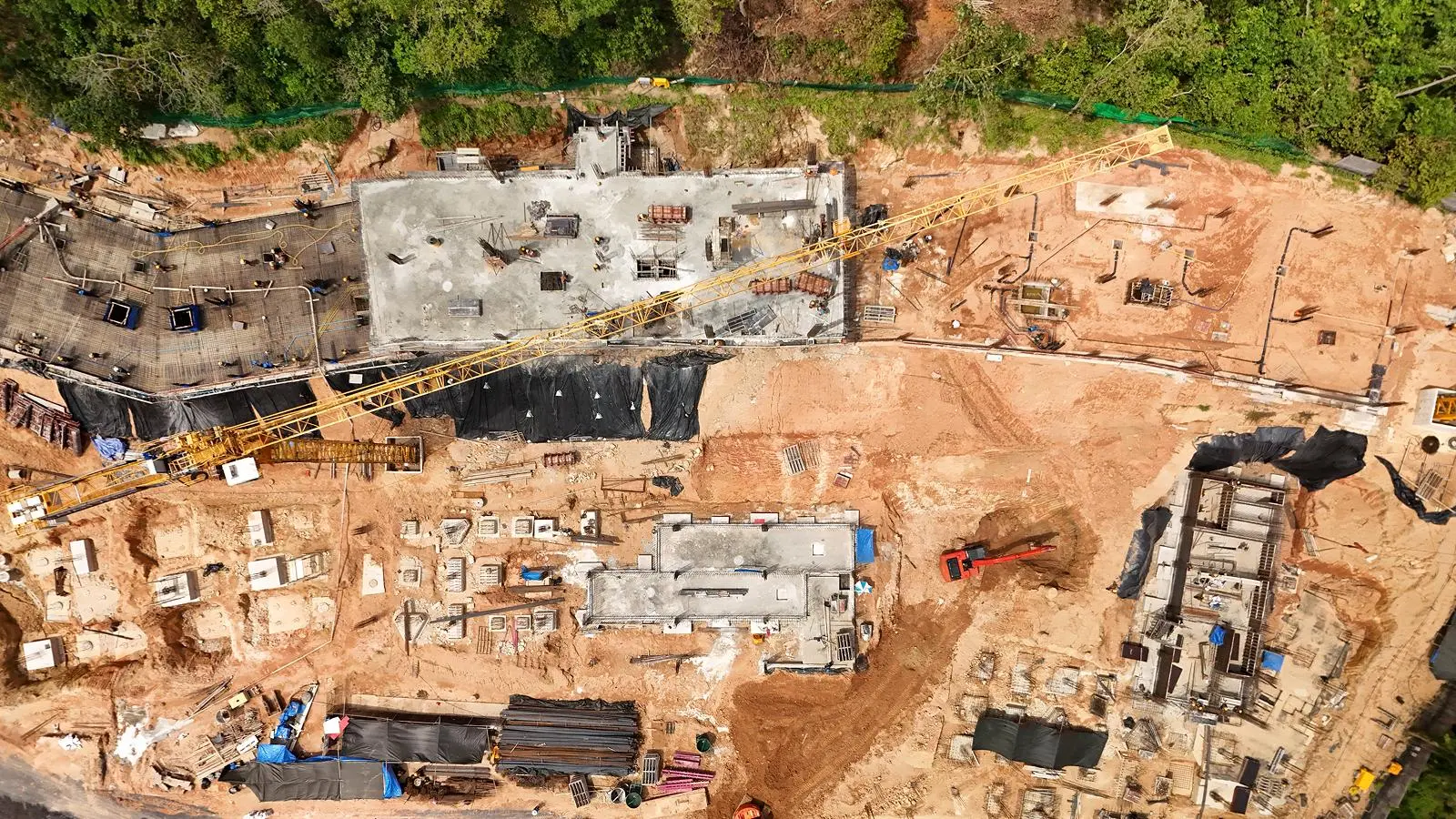

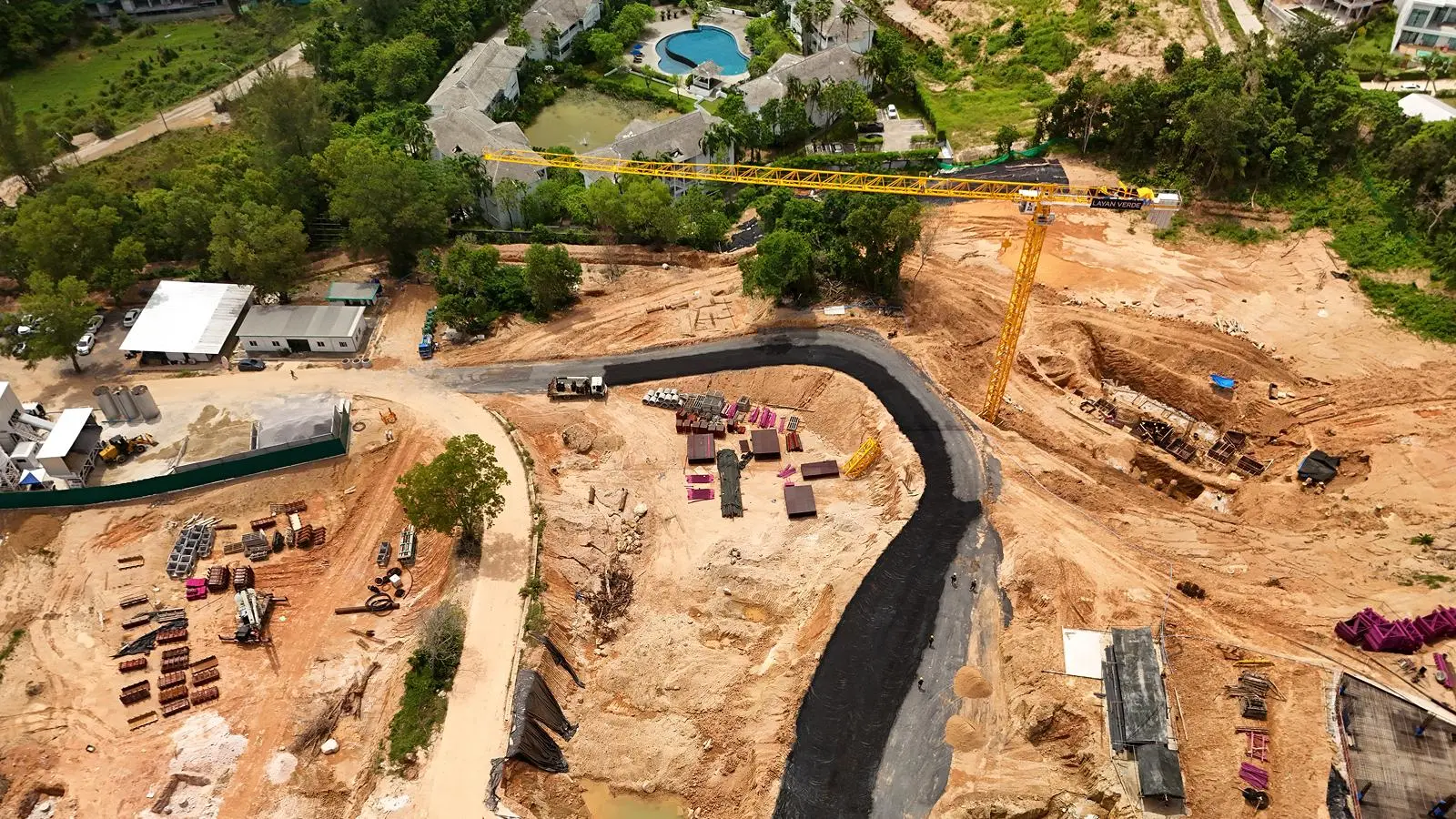

В здании A5 произведена заливка плиты 2 этажа в зоне 2, в процессе заливка плиты 1 этажа в зоне 1, произведен монтаж подземной дренажной трубы в зоне 3. Продолжается заливка фундамента зданий A2.1 и A2.2. Всего залито 1557м³ фундаментов и конструкций каркаса зданий первой очереди. Продолжается обрезка оголовков свай и подготовка подбетонки перед заливкой ростверков в здании A3.1. Продолжаются экскавационные работы для зданий BM1 и A3.1. Все временные водохранилища работают исправно, готовы к сезону дождей.
