12 июня 2025
6 фото

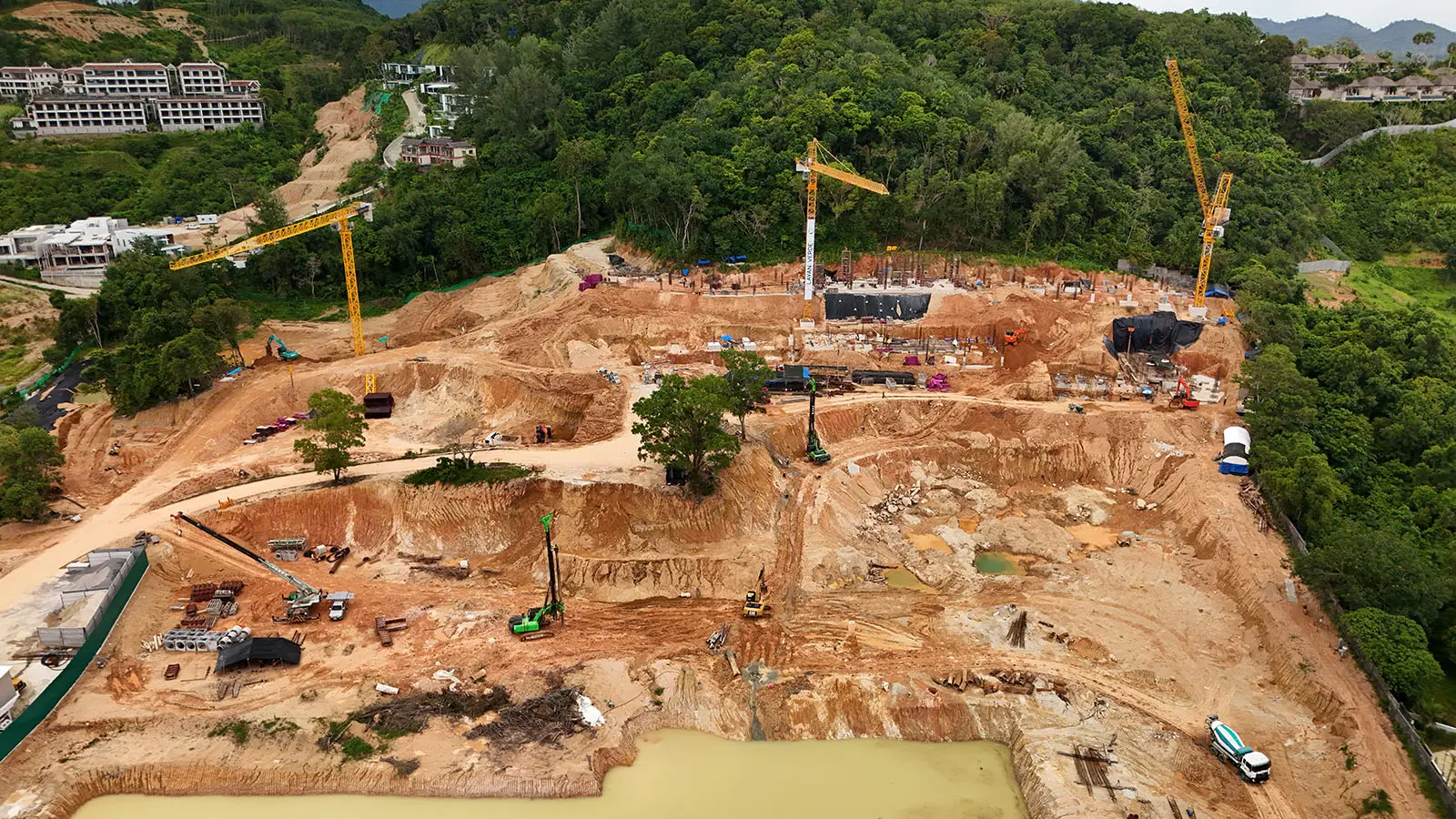

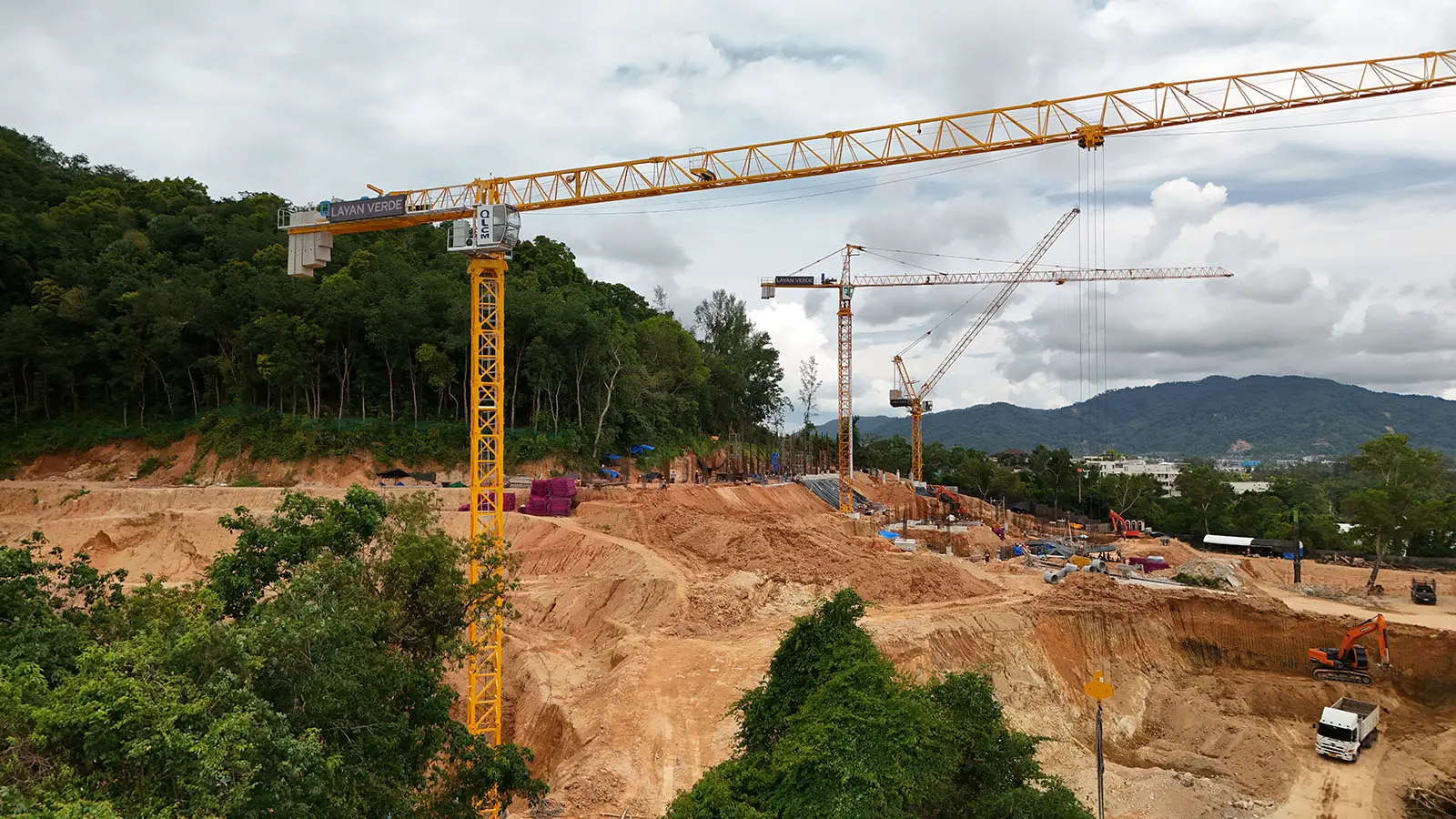

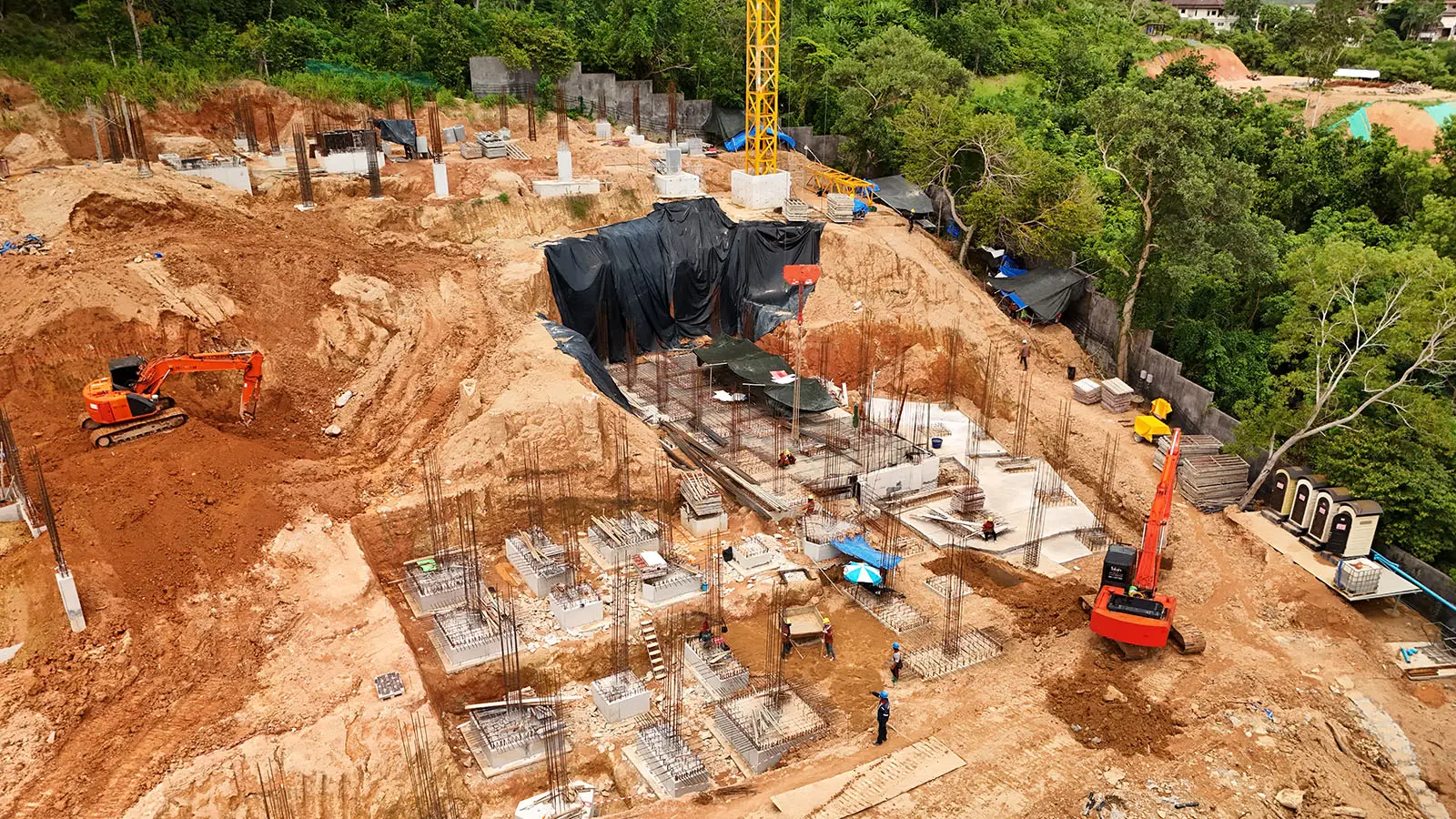

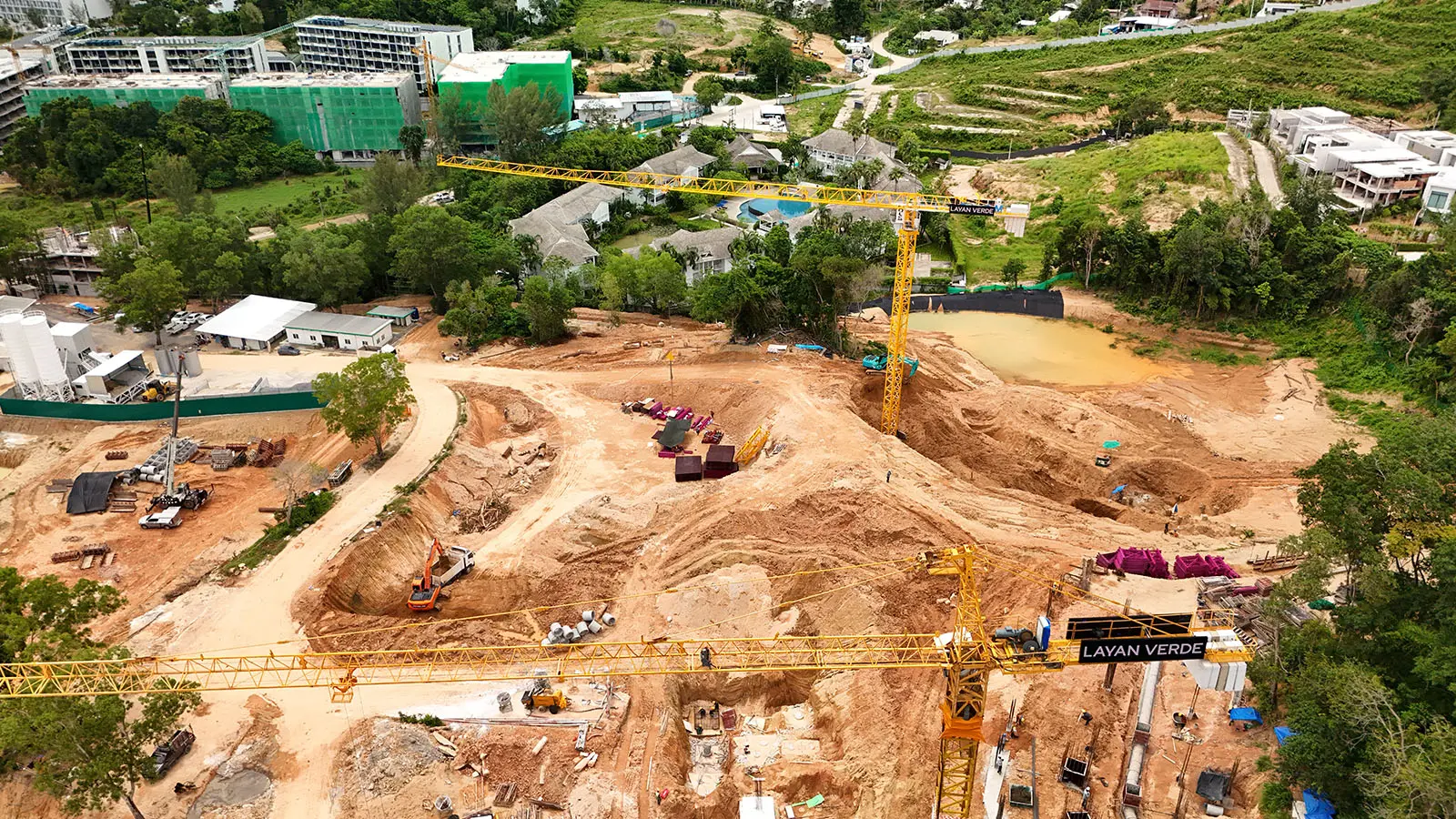

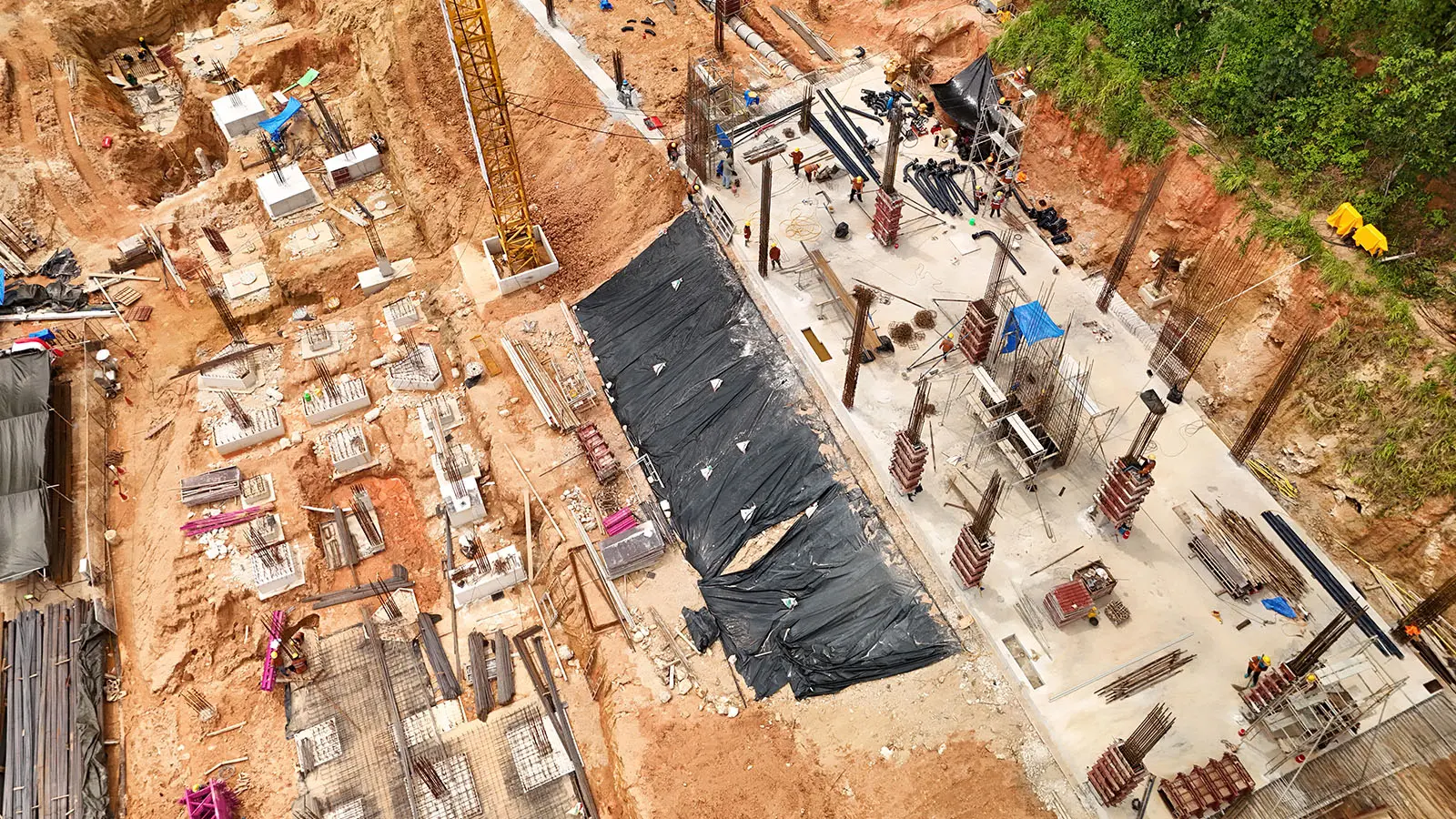

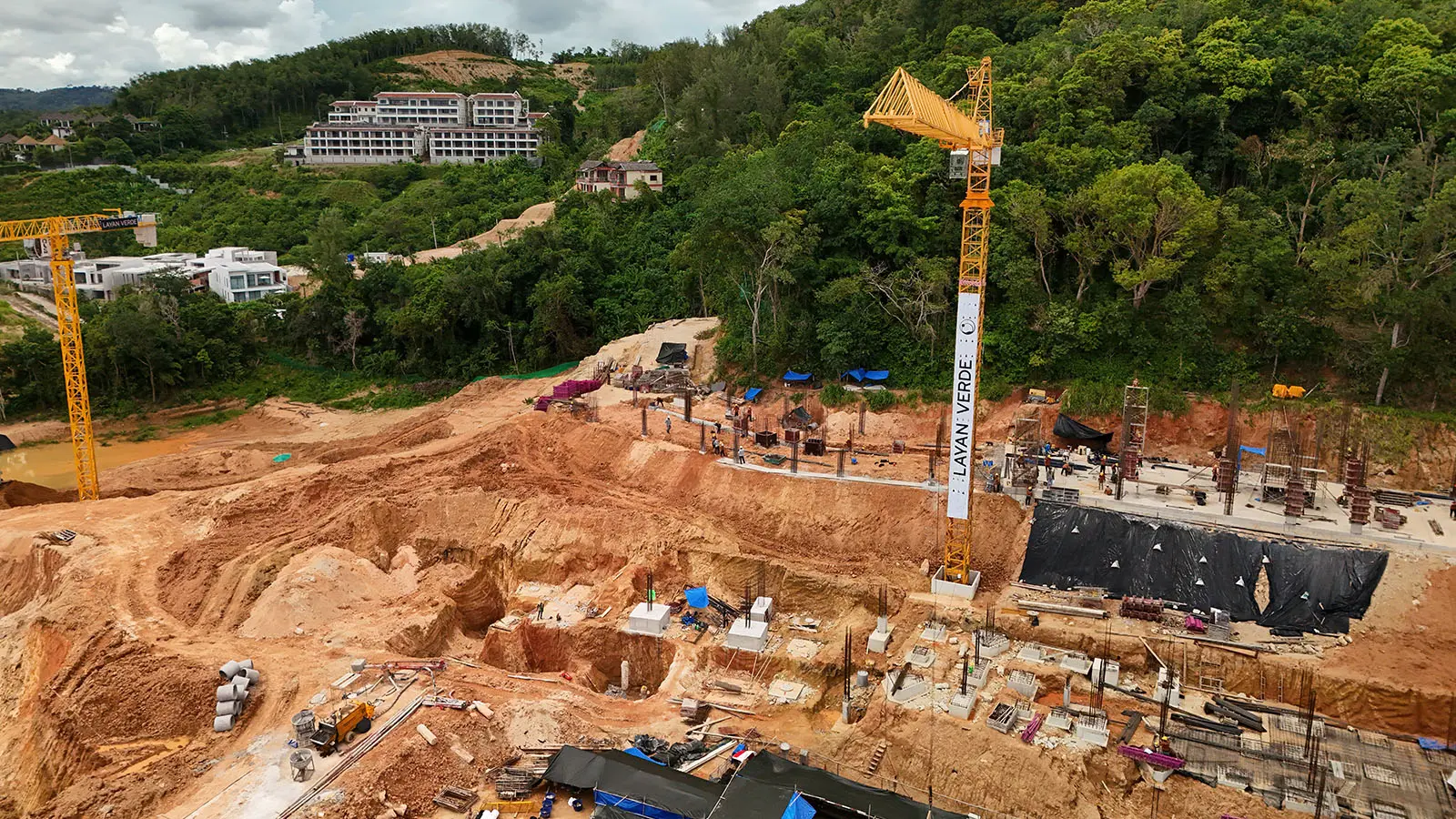

На строительной полощадке установлен третий башенный кран и введен в эксплуатацию. Продолжаются испытания свай для 2 и 3 фаз проекта. Фундаментные работы для здания A5 завершены на 100%. Зона 2 готова к заливке первой плиты, приступили к бетонированию. Завершены работы по установке свай для зданий A3.1, A3.2, A4. Фундаментные работы для здания A2.2 выполнены на 50%, для здания A2.1 готовность составляет 80%.
