10 апреля 2025
6 фото

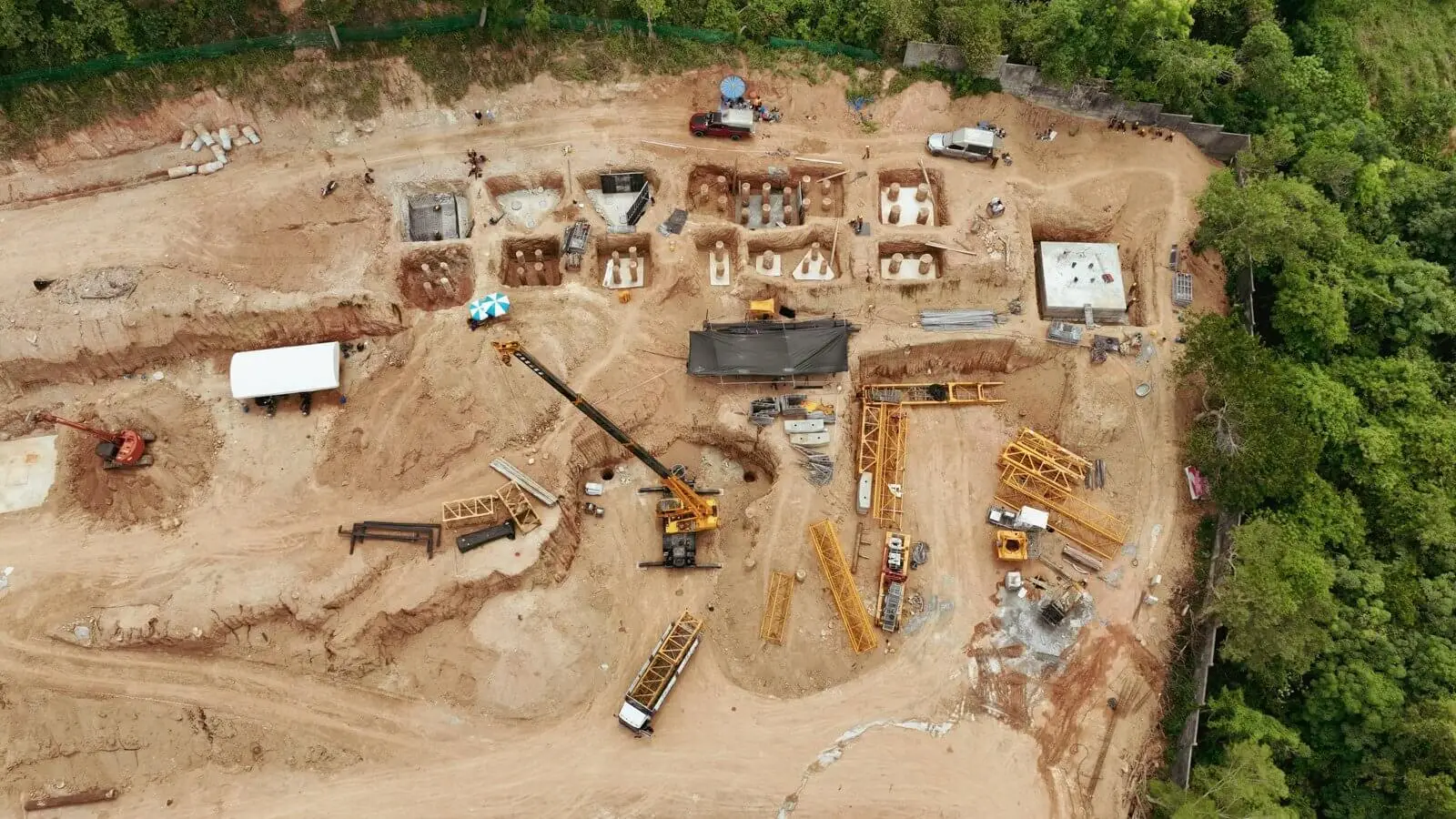

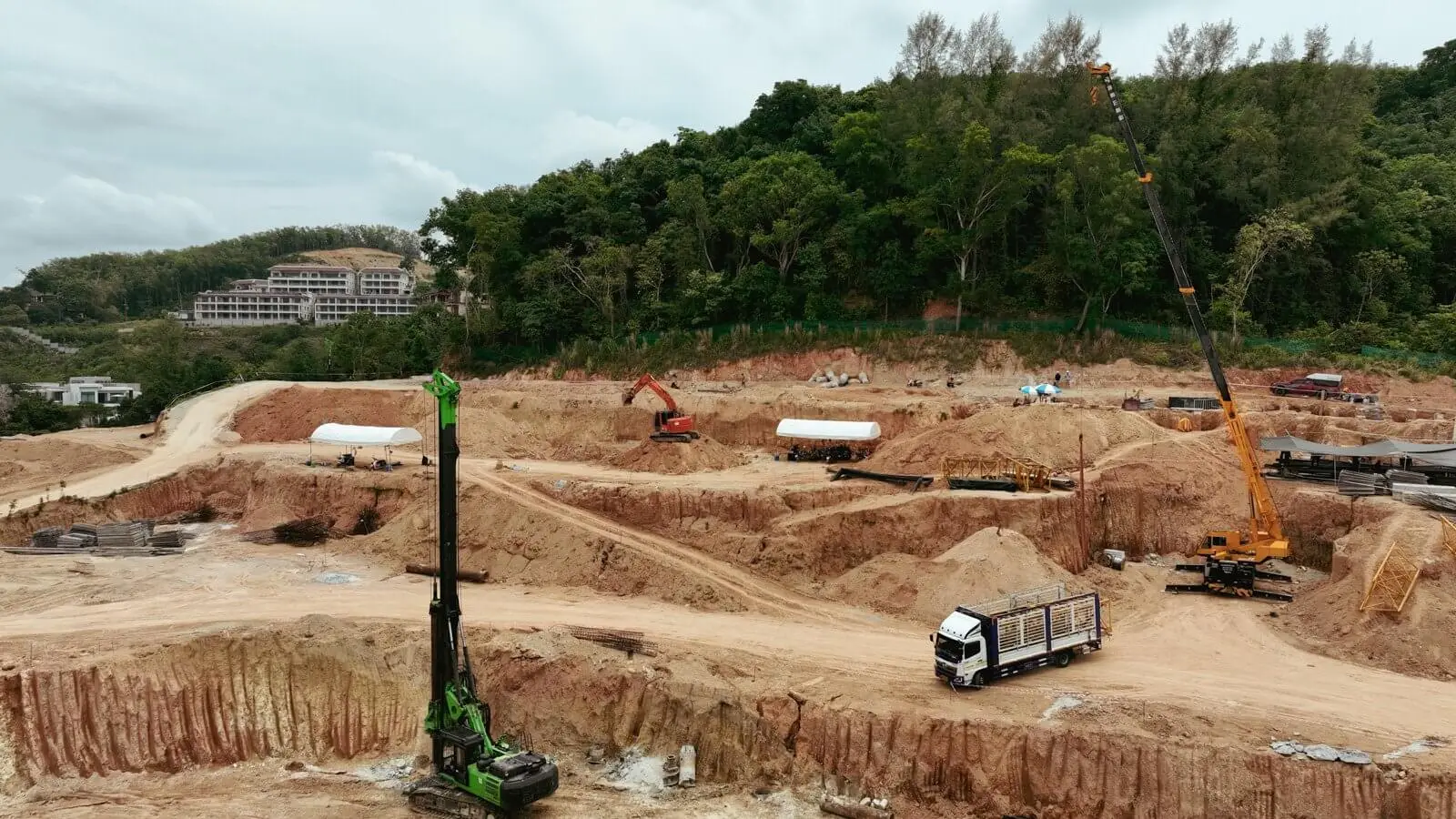

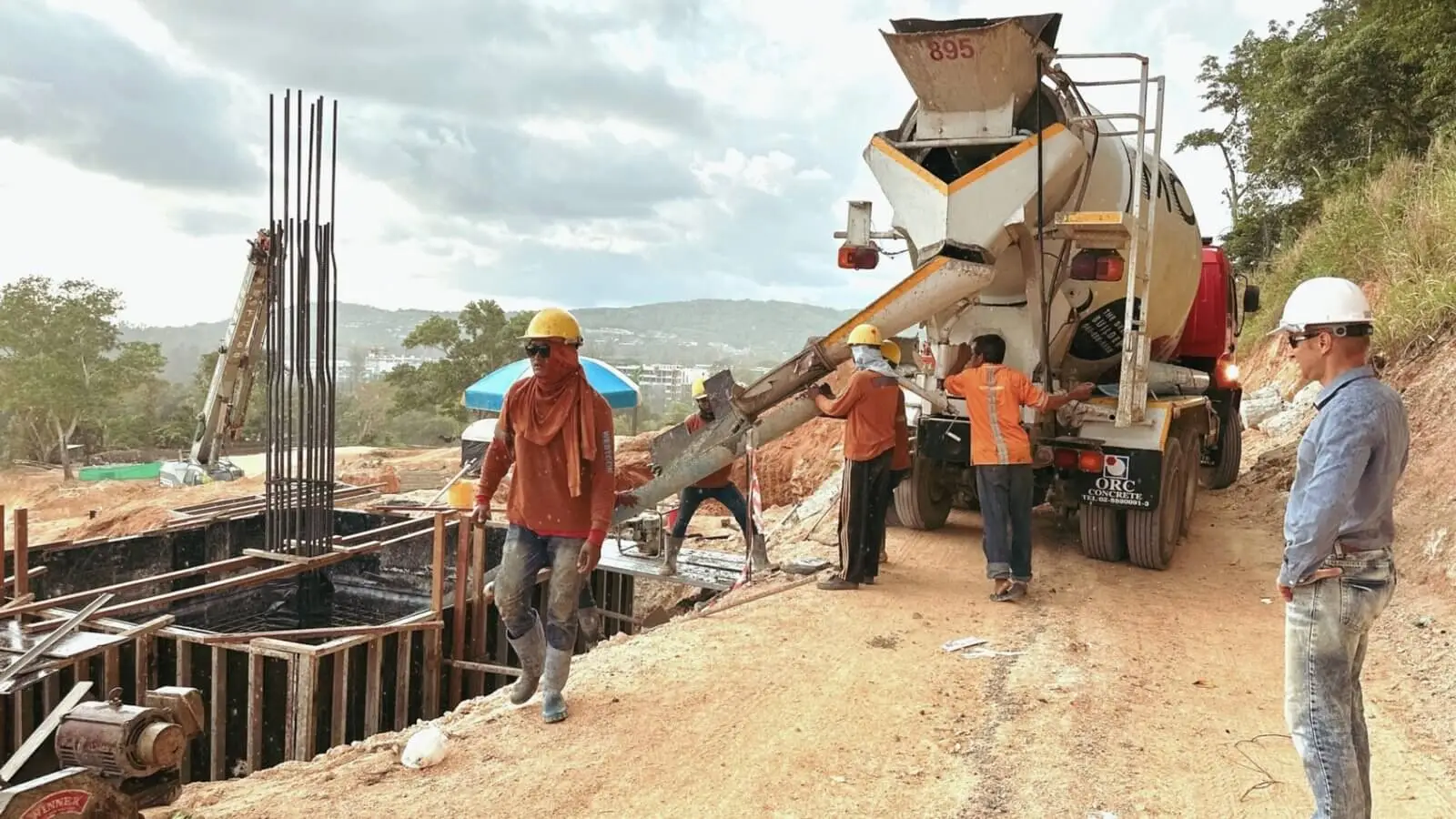

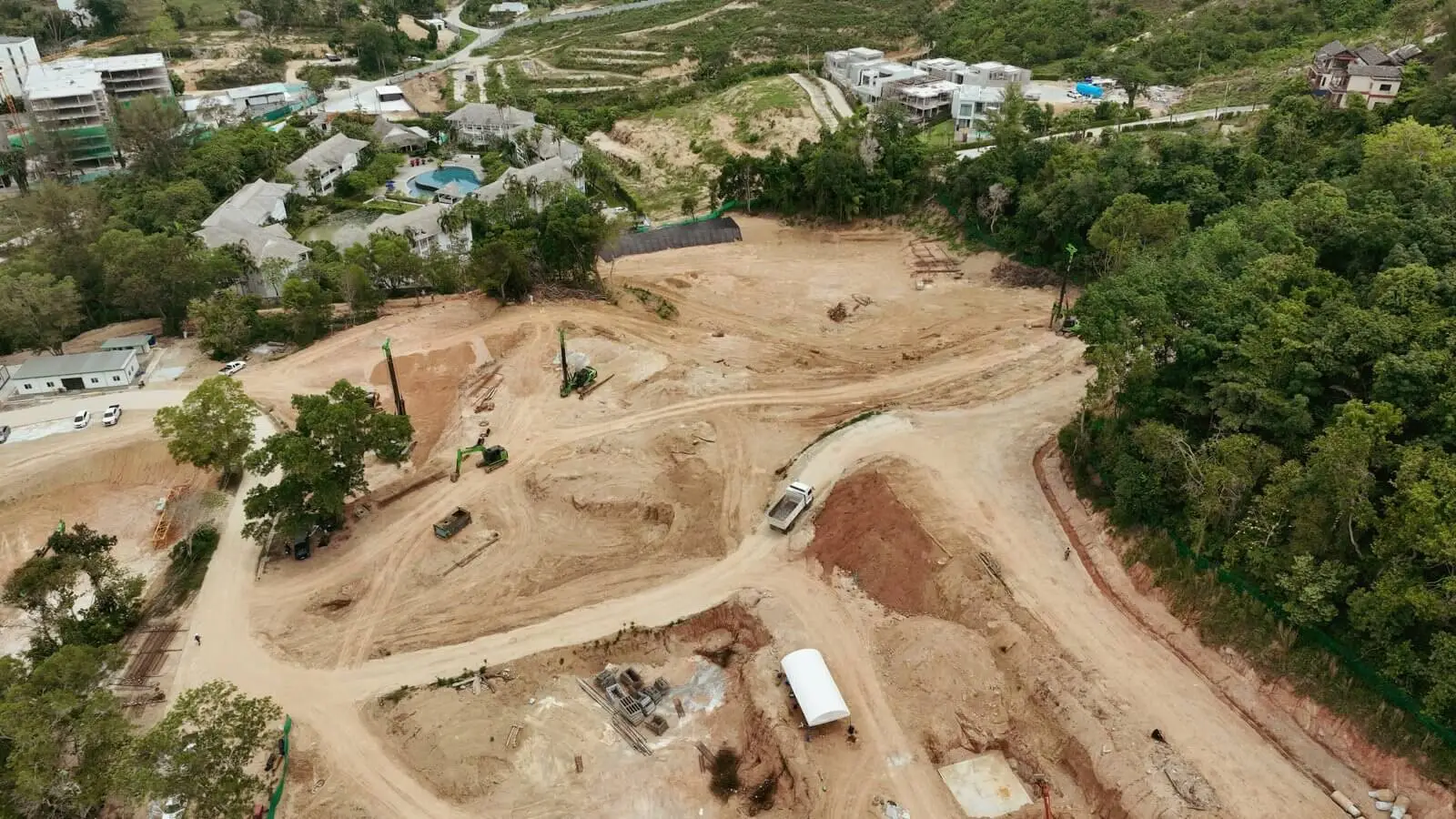

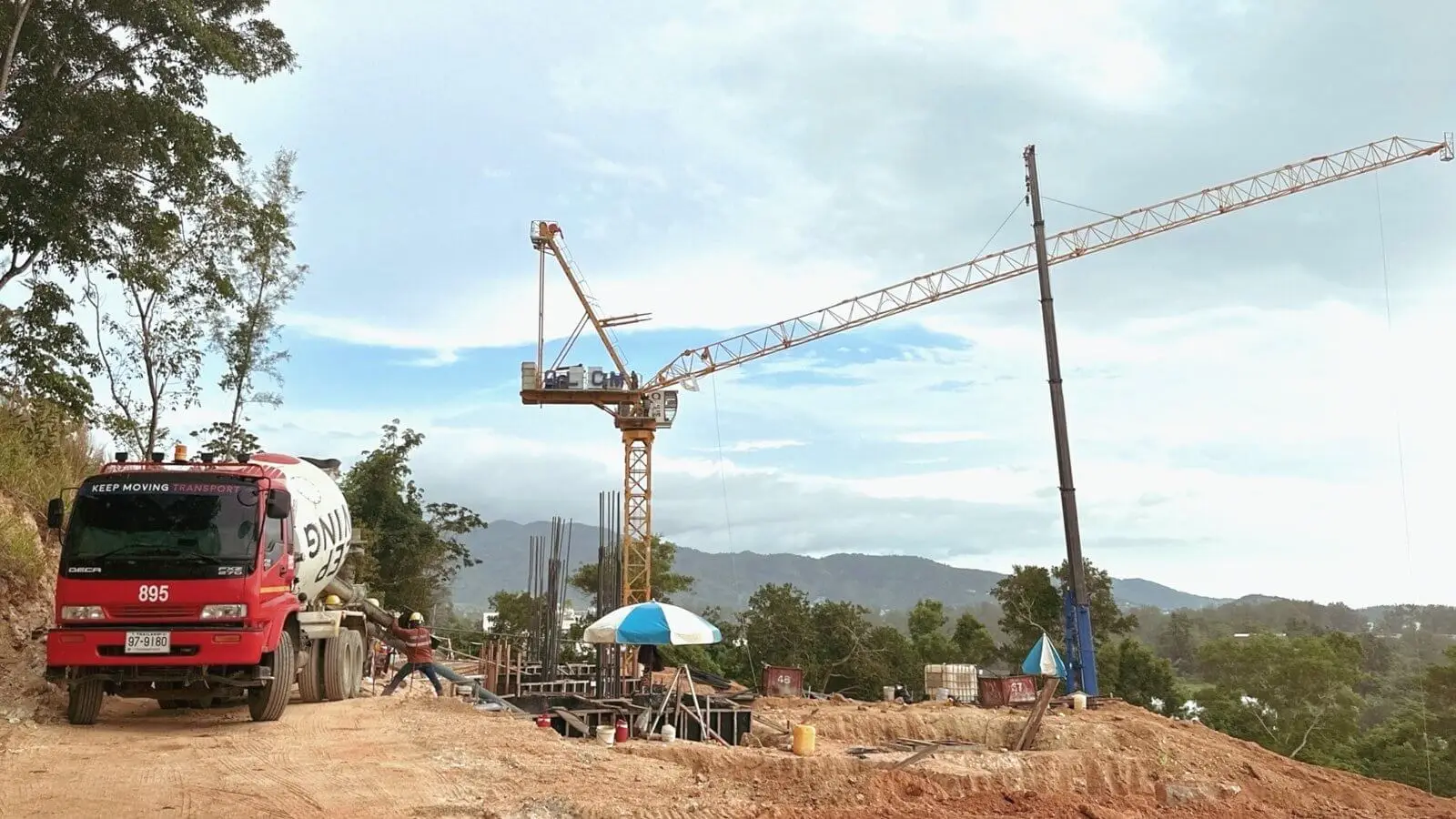

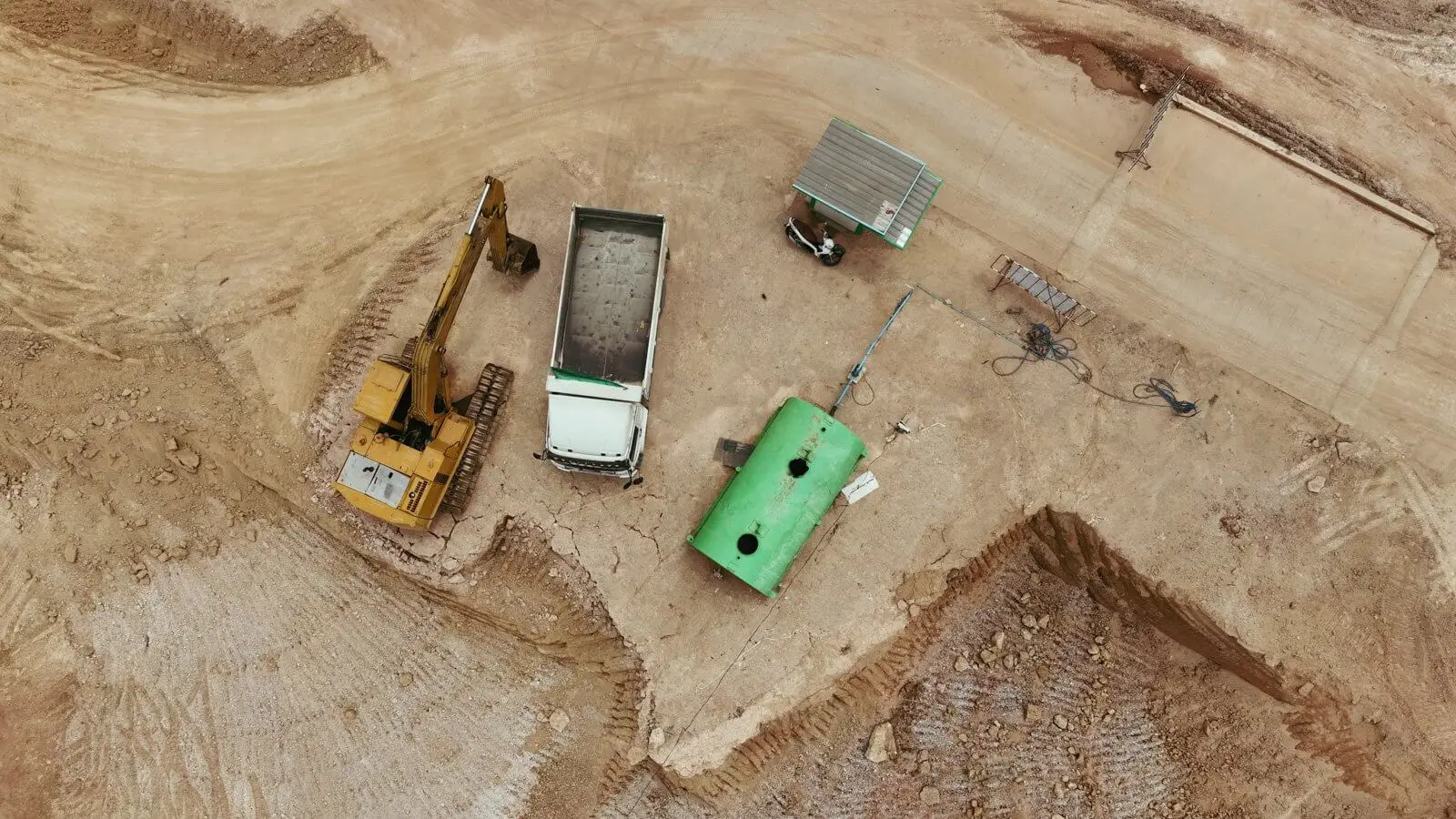

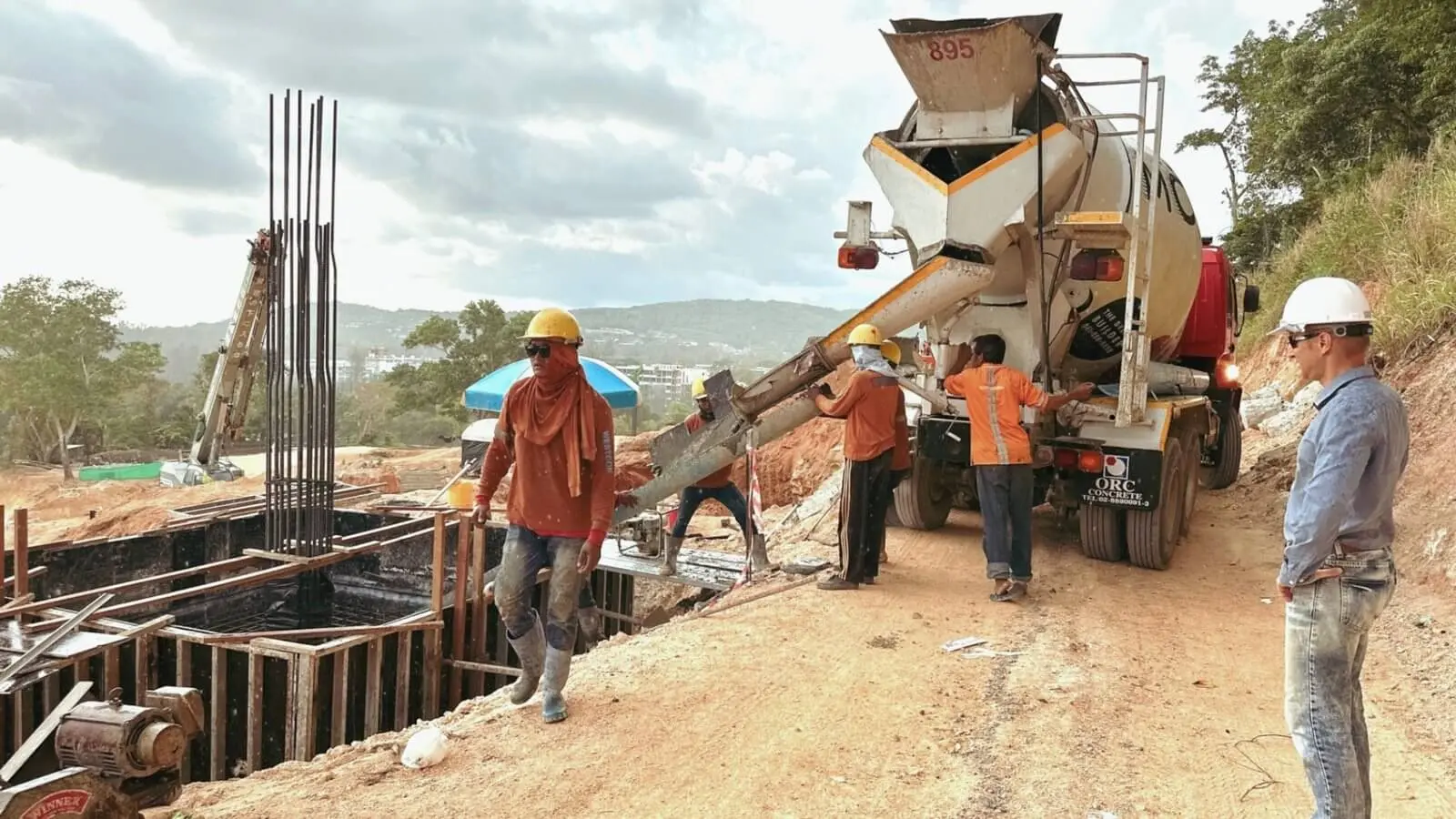

На строительной площадке проводится активная подготовка к монолитным работам. Завершена экскавация грунта объёмом 133 890 м³, установлена 1331 свая. Свайные работы на здании A4 завершены на 100%. Установлен башенный кран и проведена заливка фундамента для ещё одного башенного крана. В рамках подготовки к заливке фундамента здания A5 уложена арматура и выполнена заливка первого бетонного основания.
