26 февраля 2025
5 фото

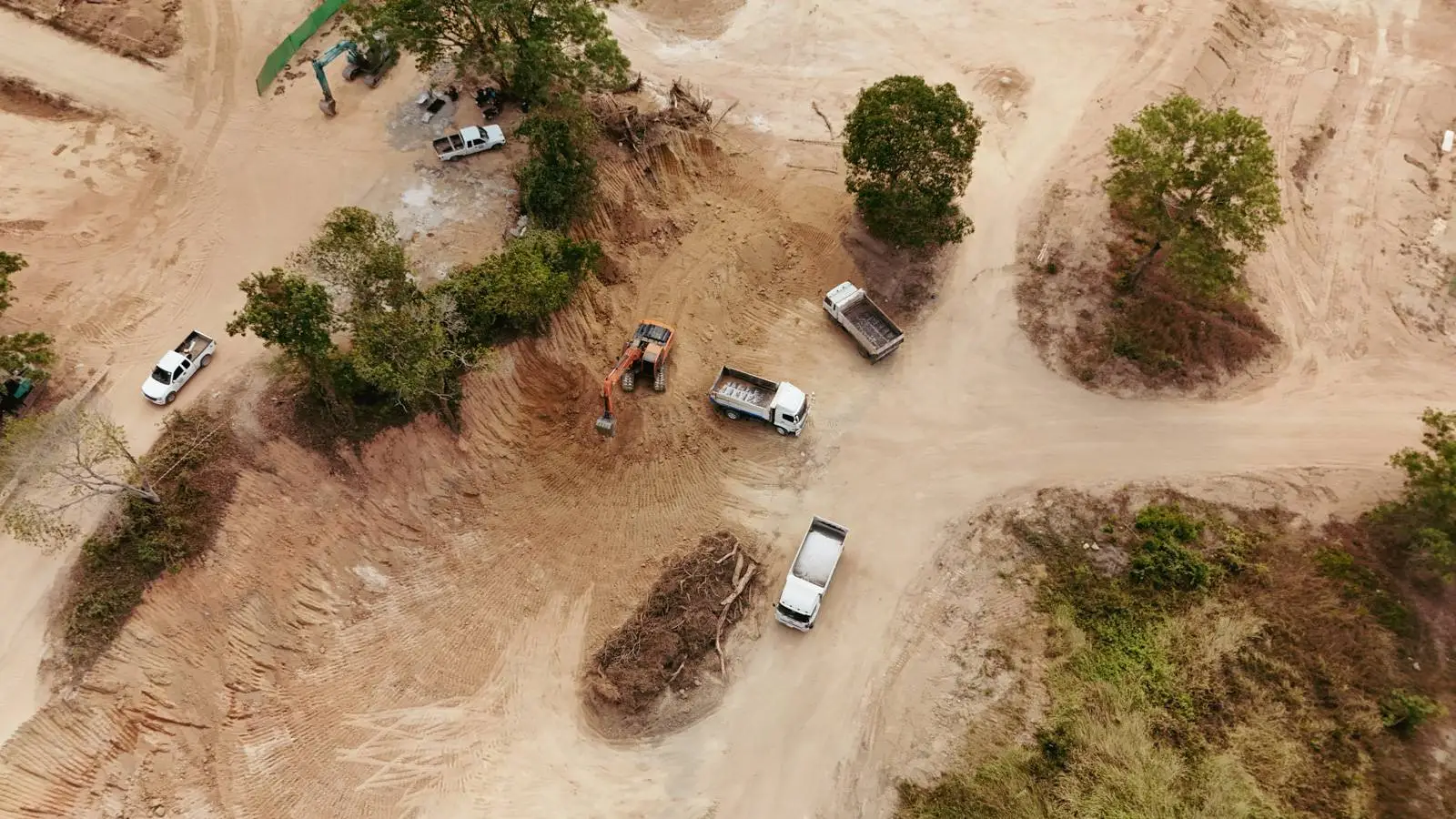

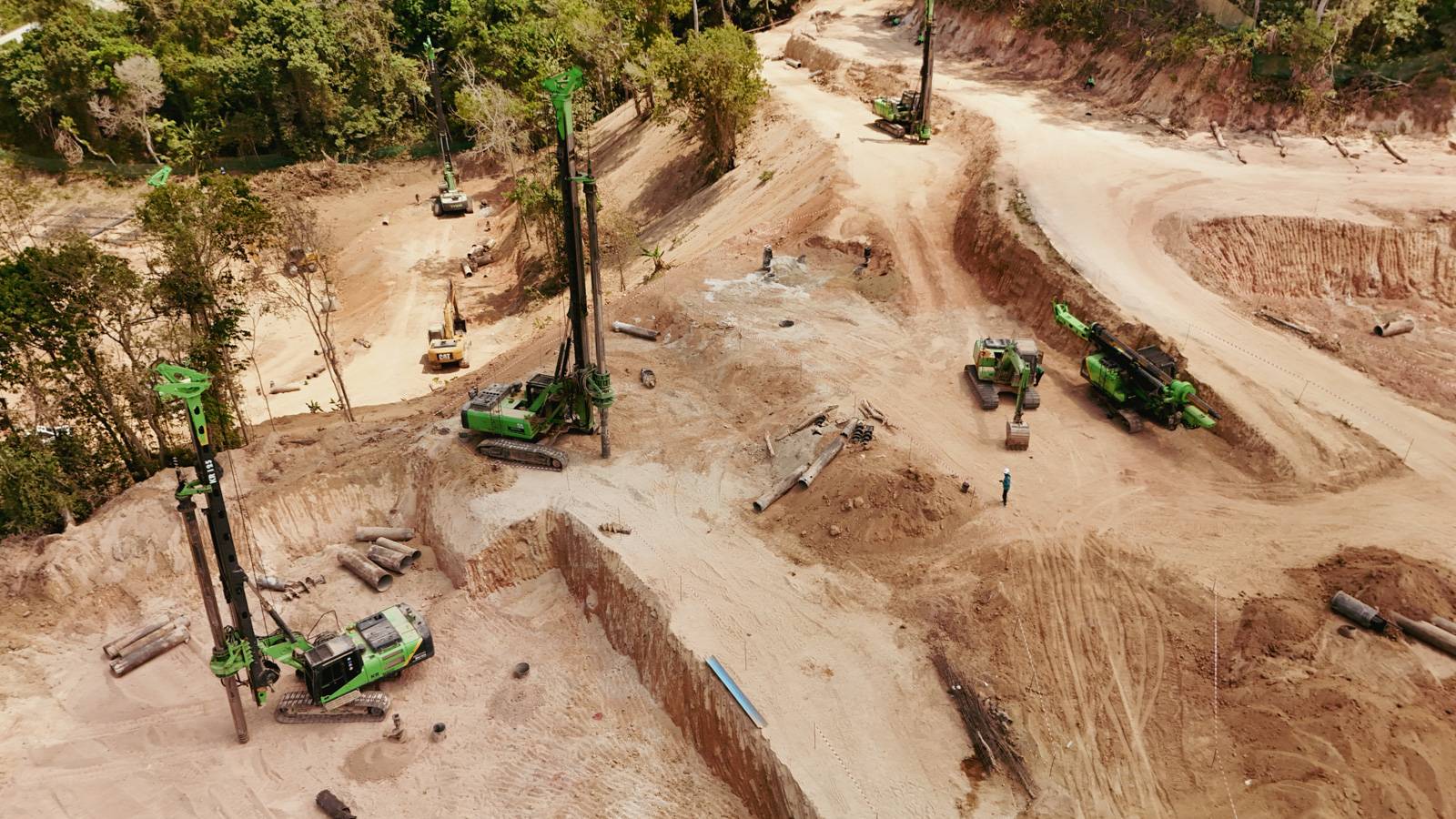

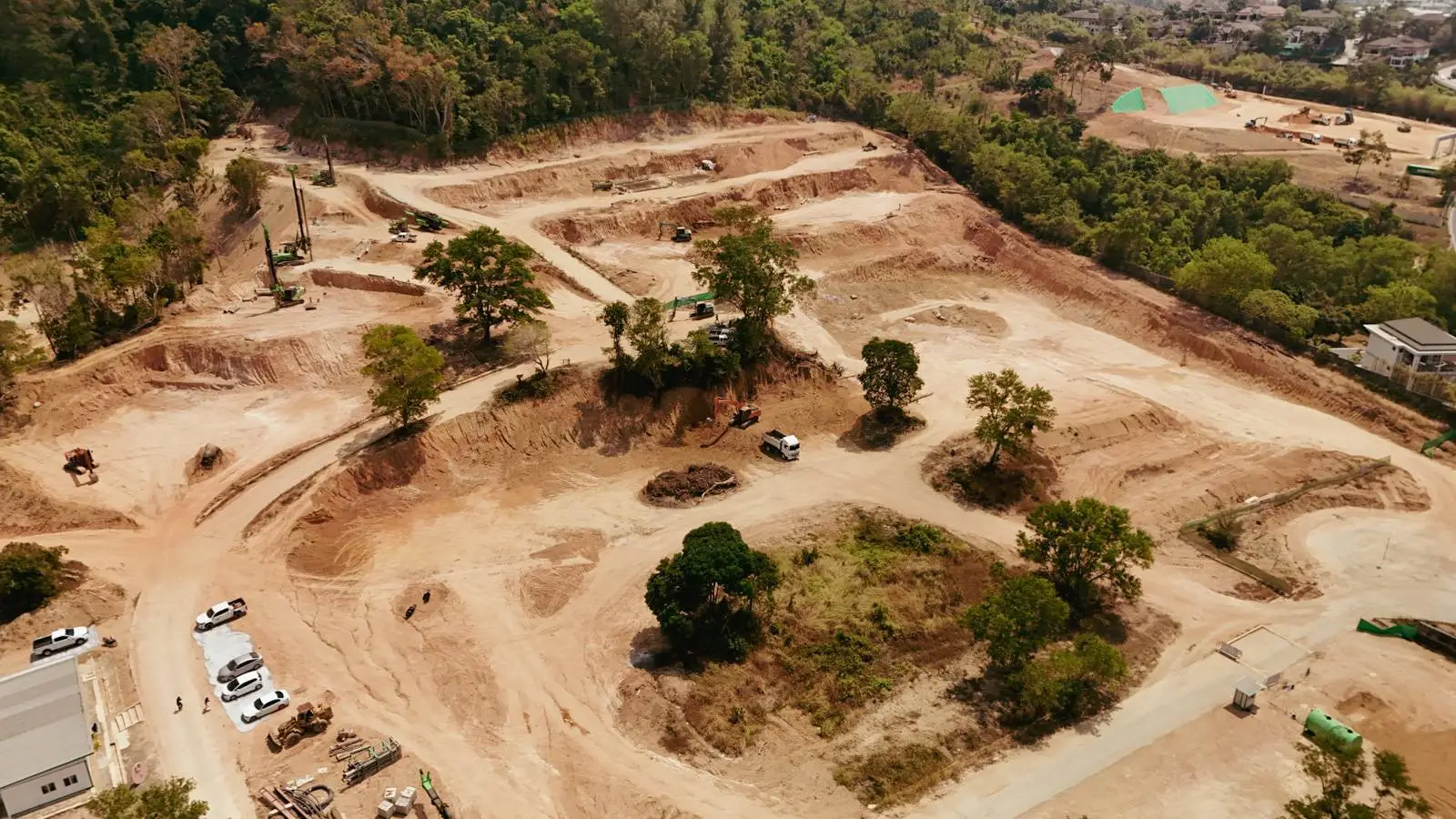

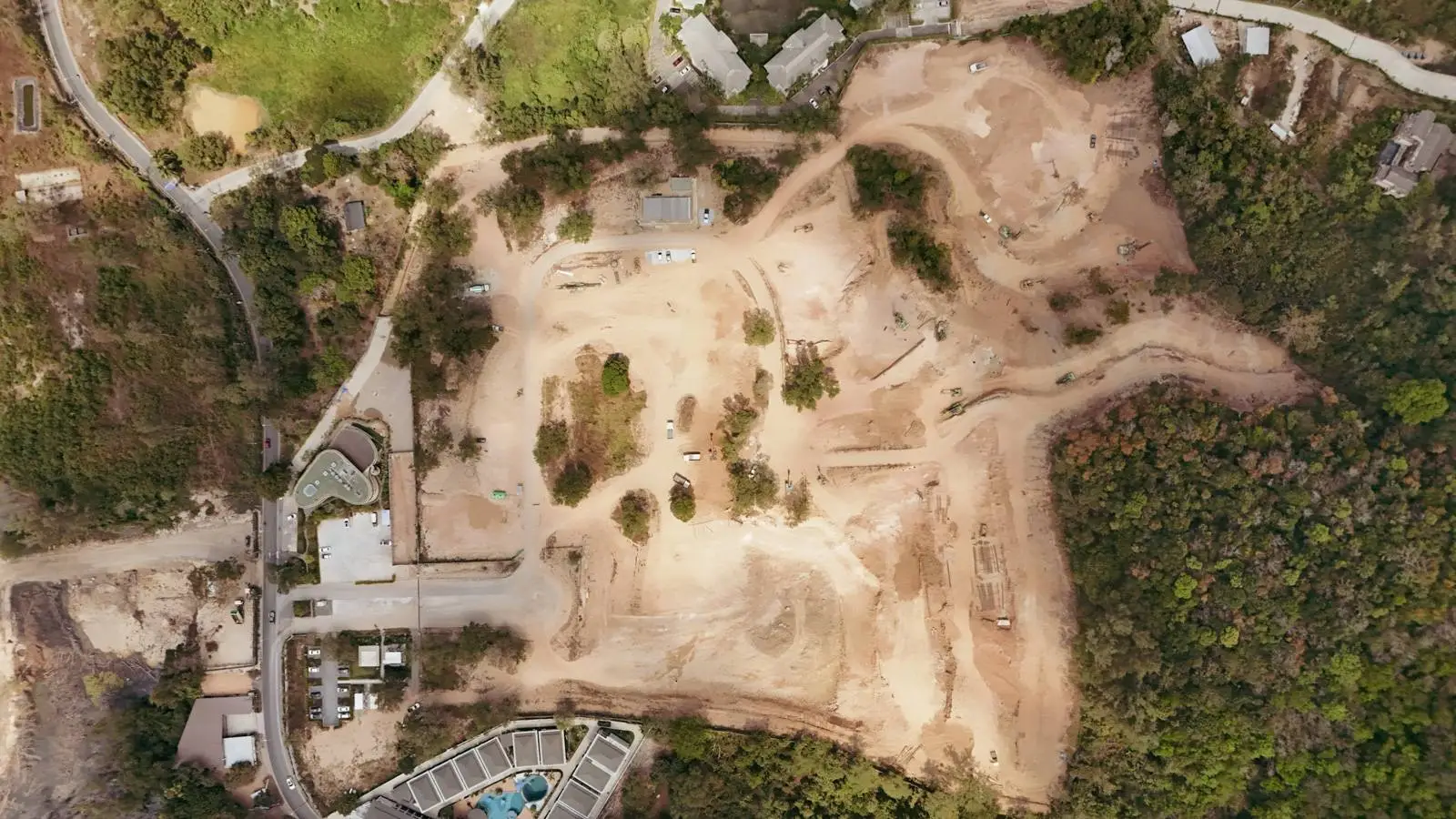

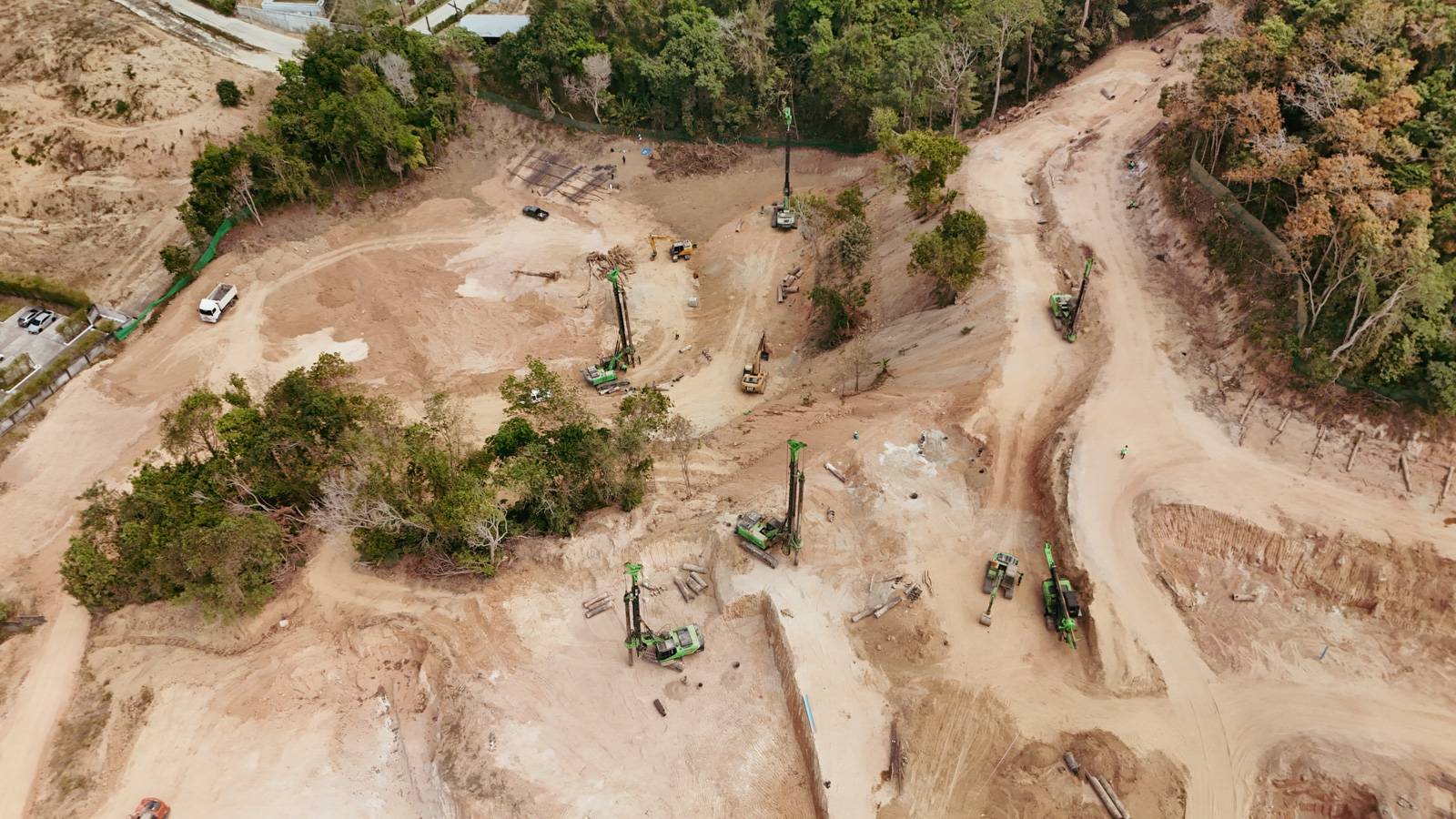

Установлено 1 026 свай. Установка свай здания A4 завершена на 91%. Экскавация грунта для фазы 1A завершена на 95%, вывезено 66 020 м³. На участках идут активные работы по экскавации грунта фазы 2, вывезено 11 367 м³.
